دليل احتجاز مياه الأمطار تحت الأرض

كيفية تنفيذ نظام احتجاز مياه الأمطار تحت الأرض من التقديم إلى الإقفال
- كيفية تنفيذ نظام احتجاز مياه الأمطار تحت الأرض من التقديم إلى الإقفال
- الفئات المستفيدة من هذا الدليل
- التعريفات التي يستخدمها المراجعون فعليًا
- قائمة التحقق قبل التصميم
- سير عمل تحديد الأبعاد والنمذجة
- قائمة التحقق من التقديم والمستندات
- قائمة التحقق من ضمان ومراقبة الجودة أثناء الإنشاء
- قائمة التحقق من مخططات التنفيذ والإقفال
- الفحص والصيانة (O&M) والسلامة
- قائمة التحقق من تأهيل الموردين
- نموذج مواصفات مختصر
- ما نلاحظه في مواقع العمل
- دراسة حالة في أورلاندو
- مستندات المورد والدعم (ARW)
- الخطوات التالية
- المراجع
- نبذة عن المؤلف

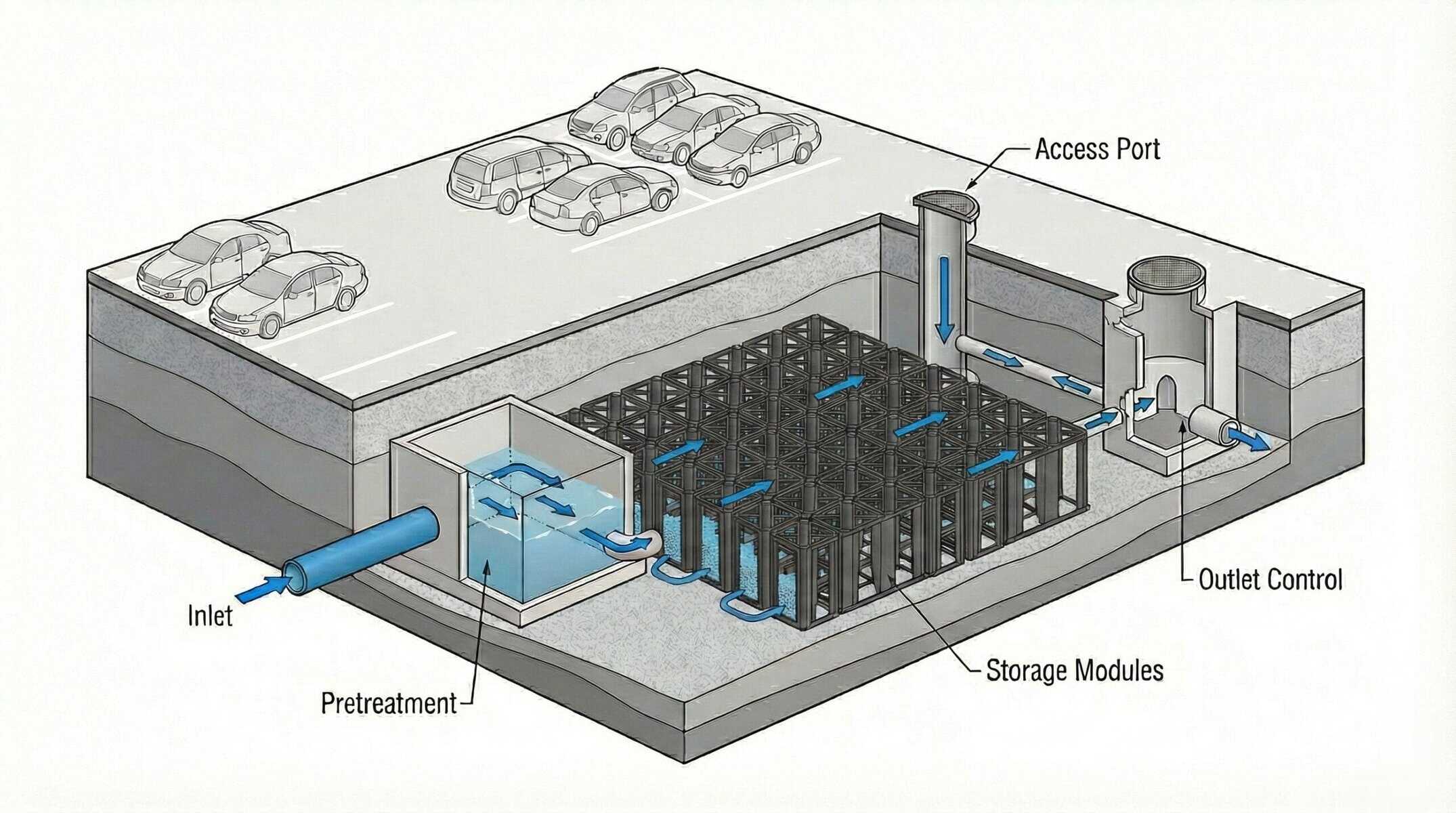

تفهم معظم فرق المشاريع وظيفة نظام احتجاز مياه الأمطار تحت الأرض. لكن التنفيذ هو المرحلة التي تتعثر فيها الجداول الزمنية والمستندات عادةً؛ إذ تطول المراجعات، وتظهر ثغرات التوثيق متأخرة، ولا تُضمَّن التغييرات الميدانية في ملفات الإقفال.

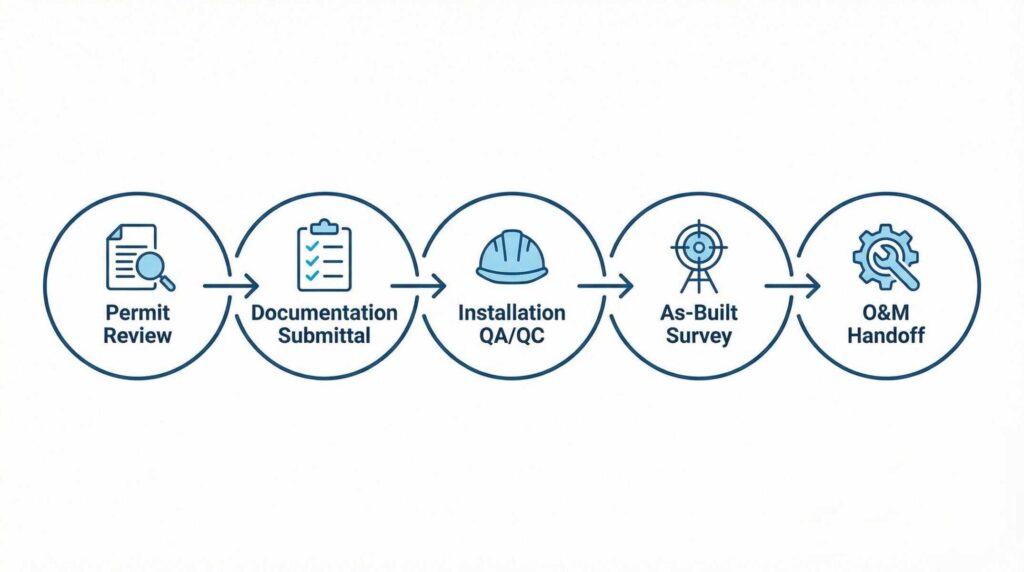

يتبع هذا الدليل التسلسل الذي يطبقه المراجعون والمفتشون: مراجعة التصاريح → التقديمات → ضمان ومراقبة الجودة أثناء التركيب → مخططات التنفيذ → التشغيل والصيانة (O&M). وقد أُعدّ لتجار الجملة والمقاولين ومالكي المشاريع الكبيرة في فلوريدا والولايات الساحلية الجنوبية الشرقية وتكساس وكاليفورنيا والشمال الشرقي؛ ويغطي الأعمال التجارية والبلدية، لا تنسيق الحدائق السكنية.
ملاحظة حول النطاق: يجب أن يتحقق مهندس السجل (EOR) والمهندس المحترف المرخص (PE)، حيثما ينطبق ذلك، من الهيدرولوجيا والتصميم الإنشائي ومواصفات الردم. يتناول هذا المستند إعداد ملفات التقديم والتنفيذ، لا التصميم الهندسي. وتختلف المتطلبات المحلية.

الفئات المستفيدة من هذا الدليل
يتناول هذا الدليل مشاريع أنظمة احتجاز مياه الأمطار تحت الأرض التجارية والبلدية التي يكون فيها الجدول الزمني والفحوص وإمكانية الوصول لأعمال الصيانة طويلة الأجل من الشواغل الرئيسية.
المقاولون والقائمون بالتركيب
استخدموه كقائمة تحقق قبل الإنشاء ومرجع ميداني يوضح نقاط الفحص ومتطلبات توثيق الصور والسجلات الواجب حفظها قبل الردم.
الموزعون وتجار الجملة
استخدموه لتأهيل المنتجات والإجابة عن الأسئلة الفنية والتأكد من أن التكوينات المقترحة ستجتاز المراجعة. وعندما يطلب المقاولون وحدات تصريف مياه الأمطار الخلوية، يوضح هذا الدليل متطلبات المستندات والأحمال وإمكانية الوصول.
المطورون والمالكون
استخدموه لفهم متطلبات الإقفال وتجنب المسؤولية طويلة الأجل الناجمة عن نقص المستندات أو عدم كفاية إمكانية الوصول.
المهندسون والمراجعون البلديون
استخدموه مرجعًا لضمان الاتساق في المصطلحات ومعايير التوثيق وافتراضات التركيب وأحكام إمكانية الوصول لأعمال الصيانة.
التعريفات التي يستخدمها المراجعون فعليًا
يعتمد المراجعون معاني محددة لهذه المصطلحات. ويؤدي عدم اتساق استخدامها عادةً إلى طلب إعادة التقديم.
احتجاز مياه الأمطار
تخزين مؤقت مع تصريف مضبوط. وقد تكون أنظمة احتجاز مياه الأمطار مبطنة أو مهيأة بطرق أخرى وفقًا لغرض التصميم ومتطلبات المراجعة المحلية. ويُنفذ الاحتجاز الوحداتي عادةً باستخدام بطانة غير منفذة (جيوممبرين) ومنشأة للتحكم في المخرج لضبط معدل التصريف؛ لكن ينبغي أن تتبع تفاصيل التكوين رسومات المشروع وتوجيهات مهندس السجل (EOR).
الاحتفاظ بمياه الأمطار
يختلف الاستخدام بحسب الجهة التنظيمية. وقد يشير المصطلح إلى التخزين الدائم لإعادة الاستخدام أو إلى إدارة تعتمد على تسرّب المياه إلى التربة. تحقّقوا من تفسير المراجع في الجهة التنظيمية المعنية.
تسرّب المياه إلى التربة
تتسرب المياه عبر غلاف منفذ (عادةً من الجيوتكستايل) إلى التربة المحيطة. ويتطلب ذلك تأكيد نفاذية التربة وتوفير فصل كافٍ عن أعلى منسوب موسمي للمياه الجوفية، وفقًا للتقرير الجيوتقني.
أثر ذلك على المراجعة: غالبًا ما يؤدي عدم تطابق المصطلحات بين الرسومات والنص التوضيحي (مثل وصف نظام مغلف بالجيوتكستايل بأنه «احتجاز») إلى إعادة التقديم. ويعتمد اختيار البطانة أو الغلاف وضوابط المخرج والأساس الجيوتقني على تكوين المشروع.
للاطلاع على الخلفية التنظيمية، راجعوا القائمة الوطنية لوكالة حماية البيئة الأمريكية (EPA) لأفضل ممارسات إدارة مياه الأمطار بعد الإنشاء و40 CFR 122.34 (متطلبات تصاريح أنظمة الصرف البلدية المنفصلة الصغيرة الخاضعة للتنظيم MS4). وتقدم النشرات التعريفية بالقاعدة النهائية للمرحلة الثانية لمياه الأمطار الصادرة عن EPA مزيدًا من السياق.
قائمة التحقق قبل التصميم
يرجع معظم التأخير في التقديم إلى عدم التحقق من ظروف الموقع قبل اختيار النظام، لا إلى أخطاء في حجم التخزين.
ظروف الموقع والتربة
| البند | المعلومات المطلوبة | أهميته للمراجعة |
|---|---|---|
| التقرير الجيوتقني | جسات التربة وبيانات التسرّب أو النفاذية ومنسوب المياه الجوفية الموسمي | يحدد مدى ملاءمة تسرّب المياه إلى التربة، ويساعد في وضع افتراضات التصميم الإنشائي والردم |
| مسح المرافق | المياه والصرف الصحي والغاز والكهرباء والاتصالات | تعارضات المرافق تستدعي إعادة التصميم وتؤثر في الجدول الزمني |
| مسح الموقع | المناسيب وأنماط تصريف المياه وقيود المصب | يضبط المسارات والارتفاعات وقابلية التنفيذ |
ملاحظة إقليمية (فلوريدا والساحل الجنوبي الشرقي): شيوع ارتفاع منسوب المياه الجوفية موسميًا وقربه من السطح. وعندما لا تدعم البيانات الجيوتقنية تسرّب المياه إلى التربة، يُختار غالبًا نظام احتجاز مبطن مع تحكم في المخرج.
نسّقوا مبكرًا بين المعلومات الجيوتقنية وبيانات المرافق. فقد يتحول التصميم القائم على تسرّب المياه إلى التربة، رغم اعتماده على الورق، إلى نظام احتجاز مبطن بعد التحقق من ممرات المرافق أو مناسيب المياه الجوفية.
متطلبات أحمال حركة المرور
كثيرًا ما تشير المشاريع إلى مصطلحات H-20 أو HS-20 أو HS-25 أو HL-93 بحسب الجهة التنظيمية والتطبيق. استخدموا حمل التصميم المحدد للمشروع، وتحققوا من التكوين المعتمد من الشركة المصنّعة لعمق التغطية ومقطع الردم.
تُهيأ وحدات تصريف مياه الأمطار الخلوية القياسية عادةً لتطبيقات H-20/HS-20. وقد تُحدد خزانات خلوية لاحتجاز مياه الأمطار للمتطلبات الأثقل. وضّحوا التكوين المعتمد صراحةً في ملف التقديم.
متطلبات المعالجة الأولية
يتوقع المراجعون وجود معالجة أولية في مسار المياه قبل النظام (مثل مداخل مزودة بحوض ترسيب، وفواصل هيدروديناميكية، ووحدات ترشيح، وأحواض تجميع الرواسب) لحماية حجم التخزين وتقليل أعباء الصيانة. وكثيرًا ما تُعاد ملفات التقديم التي تُظهر توصيل الأنابيب مباشرةً بالتخزين من دون معالجة أولية.
متطلبات إمكانية الوصول
تنشأ مشكلات التشغيل والصيانة (O&M) عادةً عندما تبدو إمكانية الوصول كافية في الرسومات، لكنها لا تلائم المعدات الفعلية. ينبغي أن يؤكد التخطيط لإمكانية الوصول وضوح مجال الرؤية للمفتش من فتحات السطح، ووصول خرطوم الشفط إلى كامل المساحة التي يشغلها النظام، وموقع مركبة الصيانة. وتنشر بعض الجهات التنظيمية إرشادات للمسافات، بينما لا تفعل ذلك جهات أخرى. أدرجوا إمكانية الوصول ضمن تصميم النظام.

سير عمل تحديد الأبعاد والنمذجة
يتناول هذا القسم توقعات المراجعين بشأن مستندات التقديم، لا منهجية الهيدرولوجيا.
ما يتوقعه المراجعون
يبحث المراجعون عمومًا عن الاتساق بين ثلاثة عناصر: المنهج الهيدرولوجي (TR-55 أو الطريقة العقلانية أو نهج معتمد محليًا)، والمخرجات الرئيسية (الجريان السطحي قبل التطوير وبعده، والتخزين المطلوب، والتصريف المسموح عند نقطة التحكم، والعواصف التصميمية)، واستراتيجية التصريف (وصف المسارات والتحكم في المخرج بما يتوافق مع متطلبات احتجاز مياه الأمطار).
أساسيات حساب الحجم
حجم التخزين = (المساحة التي يشغلها النظام) × (ارتفاع الوحدة) × (نسبة الفراغات)
توفر نسبة فراغات قدرها 95% حجم تخزين قابلًا للاستخدام يقترب من الحجم الإجمالي، مقارنةً بنسبة 30–40% في منشآت تخزين الركام. وتتطلب الأنظمة الوحداتية تركيبًا وردمًا صحيحين لتحقيق الأداء المعتمد.
اعتبارات عمق التغطية
تُستخدم الوحدات عادةً عند أعماق تغطية تقارب 2.6 ft إلى 10 ft (0.8–3 m)، بحسب تصنيف الأحمال وظروف الردم وفقًا لمستندات الشركة المصنّعة. وثّقوا التكوين المحدد للمقطع الجاري تركيبه. يقلل الغطاء الضحل أعمال الحفر لكنه يتطلب دقة أكبر؛ أما الغطاء العميق فيوفر هامشًا إنشائيًا لكنه يزيد التكلفة وقد يعقّد إمكانية الوصول.
قائمة التحقق من التقديم والمستندات
تشير تعليقات المراجعة التي تفيد «بعدم كفاية المعلومات» عادةً إلى أن الملف لا يوضح التكوين المعتمد أو طريقة الغلاف أو البطانة أو أحكام الصيانة؛ ولا تعني أن التصميم خاطئ.
الجدول 1: قائمة التحقق من التقديم والمستندات
| المستند المطلوب | الغرض | الجهة المقدمة | أسباب الرفض الشائعة |
|---|---|---|---|
| نشرات بيانات المنتج | الأبعاد ونسبة الفراغات والمواد والتكوينات | الشركة المصنّعة أو المورد | غياب الإشارات إلى تصنيف الأحمال أو عدم اتساقها |
| الأساس الإنشائي | مقطع التغطية والردم وافتراضات تصنيف أحمال حركة المرور | مهندس السجل | الافتراضات لا تتوافق مع الموقع أو التقرير الجيوتقني |
| أدلة تصنيف الأحمال | دعم التكوين المحدد ذي التصنيف المعتمد | الشركة المصنّعة | ادعاءات من دون مستندات قابلة للتحقق |
| شهادات المواد | مستندات جودة المواد | الشركة المصنّعة | غياب أدلة من جهات خارجية |
| مواصفات الجيوتكستايل والجيوممبرين | تتوافق طريقة الغلاف أو البطانة مع غرض التصميم | المورد أو المهندس | استخدام مادة غير مناسبة للتطبيق |
| تفاصيل التركيب | التجميع والتوصيلات وتسلسل الردم | الشركة المصنّعة والمقاول | تفاصيل عامة لا تتوافق مع التركيب |
| خطة أو دليل التشغيل والصيانة (O&M) | نهج الفحص وإمكانية الوصول والتنظيف | المالك أو المهندس والمورد | نصوص جاهزة تتجاهل واقع إمكانية الوصول |
وضوح التكوين أهم من طريقة العرض. إذا أظهرت الرسومات احتجاز مياه الأمطار بينما يصف النص تسرّبها إلى التربة، فمن المرجح طلب إعادة التقديم.
فلوريدا مقارنةً بالولايات الأخرى
فلوريدا: يمكن لشريك داخل الولاية دعم تنسيق التصاريح وتوفير مكونات المعالجة الأولية وإمكانية الوصول والتحكم في المخرج.
الولايات الأخرى: يتوفر توريد المنتجات والمستندات وإرشادات التركيب؛ وتتولى الفرق المحلية قيادة الأعمال الهندسية والتصاريح.

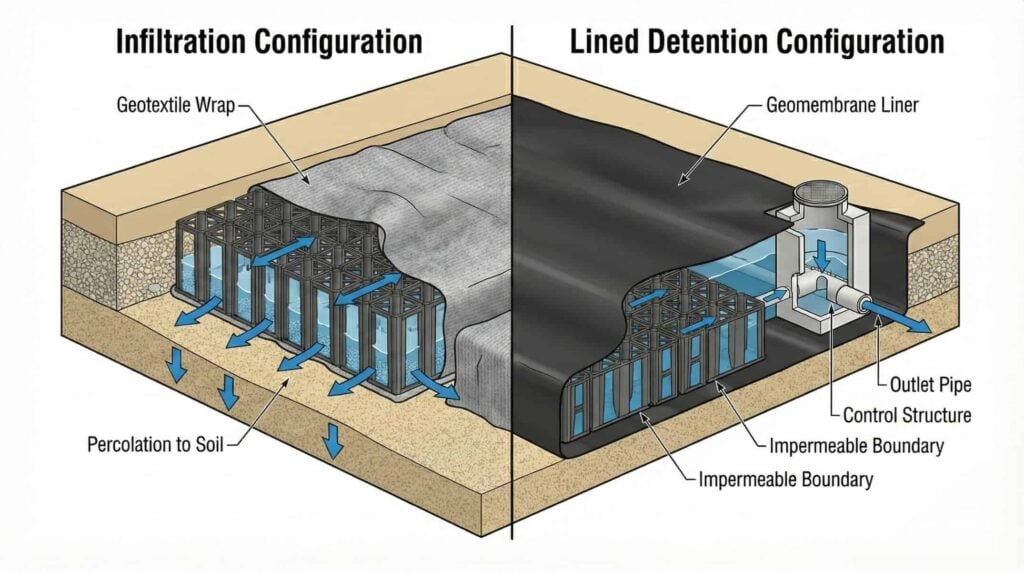

تكوين الغلاف والبطانة
اذكروا التكوين بعبارات واضحة: تسرّب المياه إلى التربة (غلاف جيوتكستايل وأساس جيوتقني يثبت النفاذية والفصل عن المياه الجوفية) أو احتجاز مياه الأمطار (بطانة جيوممبرين واستراتيجية للتحكم في المخرج وفقًا للنموذج). أشيروا إلى GRI GM13 للجيوممبرين؛ ويُعد AASHTO M288 مرجعًا شائعًا للجيوتكستايل.

قائمة التحقق من ضمان ومراقبة الجودة أثناء الإنشاء
تحدد جودة التركيب الأداء على المدى الطويل. وقد يفشل تصميم سليم إذا نُفذت أعمال الحفر أو إعداد القاعدة أو مناولة البطانة أو دمك الردم على نحو غير كافٍ.
الجدول 2: قائمة التحقق من ضمان ومراقبة الجودة أثناء الإنشاء
| بند الفحص | معايير القبول | نوع الدليل |
|---|---|---|
| أبعاد الحفر | ضمن حدود التفاوت؛ وقاع الحفر عند المنسوب المحدد | المسح؛ الصور |
| إعداد التربة التحتية | متماسكة ومتجانسة؛ معالجة مناطق التربة الرخوة | الصور؛ الملاحظات الميدانية |
| مواد الفرشة | التدرج والسماكة وفق المواصفات؛ مع الدمك | إيصالات التوريد؛ الصور؛ الاختبارات |
| الجيوتكستايل والجيوممبرين | من دون تمزقات أو فجوات؛ والوصلات وفق متطلبات الشركة المصنّعة | الصور؛ سجل القائم بالتركيب |
| تجميع الوحدات | متشابكة ومصطفة وفق رسومات الورشة | الصور؛ اعتماد القائم بالتركيب |
| توصيلات الأنابيب | محكمة الإغلاق؛ والتحقق من المناسيب | الصور؛ لقطات المناسيب |
| وضع الردم | المادة المحددة؛ على طبقات؛ من دون إلقاء مباشر | إيصالات التوريد؛ الصور |
| الدمك | طبقةً تلو الأخرى وفق المواصفات | تقارير الاختبارات؛ السجلات |
| عمق التغطية | متجانس؛ ومتوافق مع المخطط | المسح |
| منشآت إمكانية الوصول | المواقع والمناسيب وفق المخطط | الصور؛ المسح |
نقاط التحقق الميداني
قبل تركيب الوحدات، تحققوا من معالجة مناطق التربة الرخوة، وإجراء اختبار الدحل للتربة التحتية عند الحاجة، ومطابقة الفرشة للمواصفات، ومعالجة مسألة المياه الجوفية عند الاقتضاء.
قبل تغطية الغلاف أو البطانة، تأكدوا من صحة التكوين (احتجاز مياه الأمطار أم تسرّبها إلى التربة)، ومن مطابقة الوصلات والتراكبات لمتطلبات الشركة المصنّعة، ووثّقوا مواضع مرور الأنابيب أو العناصر عبر الغشاء وواجهات الأنابيب، والتقطوا صورًا تغطي كامل المساحة التي يشغلها النظام. تنتهي إمكانية الوصول إلى هذه العناصر عند بدء الردم.
قبل تنفيذ الرصف النهائي، تحققوا من وضع طبقات الردم وفق المواصفات، واكتمال مستندات الدمك، والتحقق من عمق التغطية في نقاط متعددة، وبقاء فتحات الوصول متاحة بعد التسوية النهائية.
نقاط محورية لضمان ومراقبة الجودة
إعداد القاعدة: تتسبب مناطق التربة الرخوة في هبوط تفاضلي. وإذا كانت القاعدة غير كافية، يتأثر كل ما فوقها.
دمك الردم: ينتج الهبوط عادةً عن تتابع وضع طبقات الردم على عجل ونقص التوثيق، لا عن طبقة واحدة غير مطابقة.
سلامة البطانة: في الأنظمة المبطنة، افحصوا وجود أي تلف وتحققوا من تفاصيل الوصلات قبل تغطية الأعمال بالردم.
للاطلاع على مثال لقائمة تحقق مفصلة، راجعوا قائمة التحقق من إنشاء أنظمة احتجاز مياه الأمطار تحت الأرض في ديلاوير (PDF).

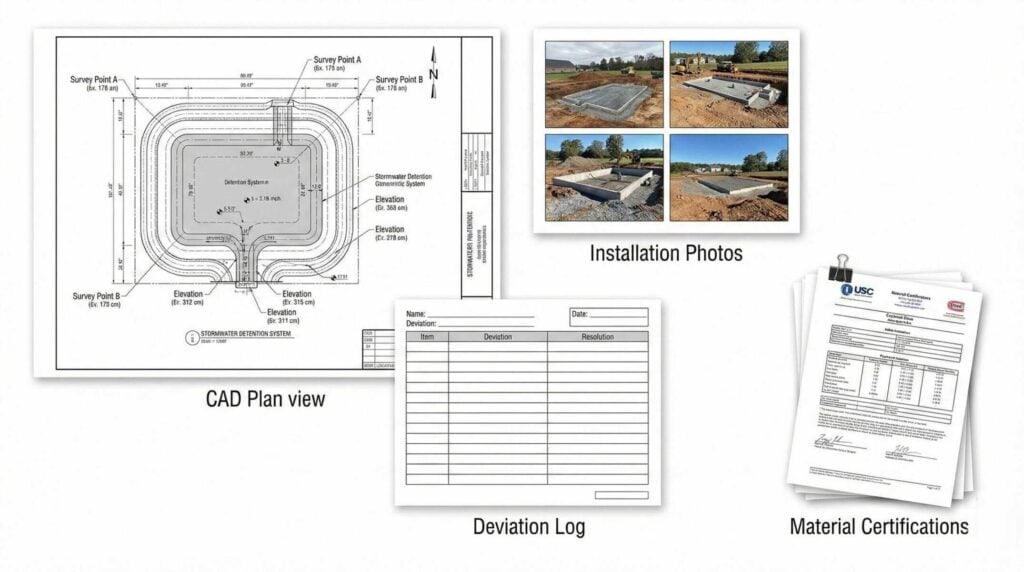

قائمة التحقق من مخططات التنفيذ والإقفال
تتسبب ملفات مخططات التنفيذ غير المكتملة في مشكلات طويلة الأجل لفرق الصيانة والأعمال المستقبلية في الموقع.
متطلبات مخططات التنفيذ
بيانات المسح: المناسيب النهائية عند المداخل والمخارج ونقاط الوصول والزوايا الرئيسية.
الصور: الحفر والفرشة والغلاف أو البطانة والوحدات المجمعة والتوصيلات ومنشآت إمكانية الوصول والمناسيب النهائية.
توثيق الانحرافات: توثيق التغييرات الميدانية ومواءمتها مع مهندس السجل (EOR).
سجلات المواد والدمك: تجميع إيصالات التوريد وتقارير الاختبارات وسجلات التركيب.
تسليم دليل التشغيل والصيانة (O&M)
ينبغي أن تكون مستندات التشغيل والصيانة (O&M) خاصة بالمشروع، وأن تشمل موقع النظام ونقاط الوصول وإجراءات الفحص وطرق التنظيف (بالشفط أو الضخ النفاث) وصيانة وحدات المعالجة الأولية وبيانات التواصل مع الأطراف المسؤولة.

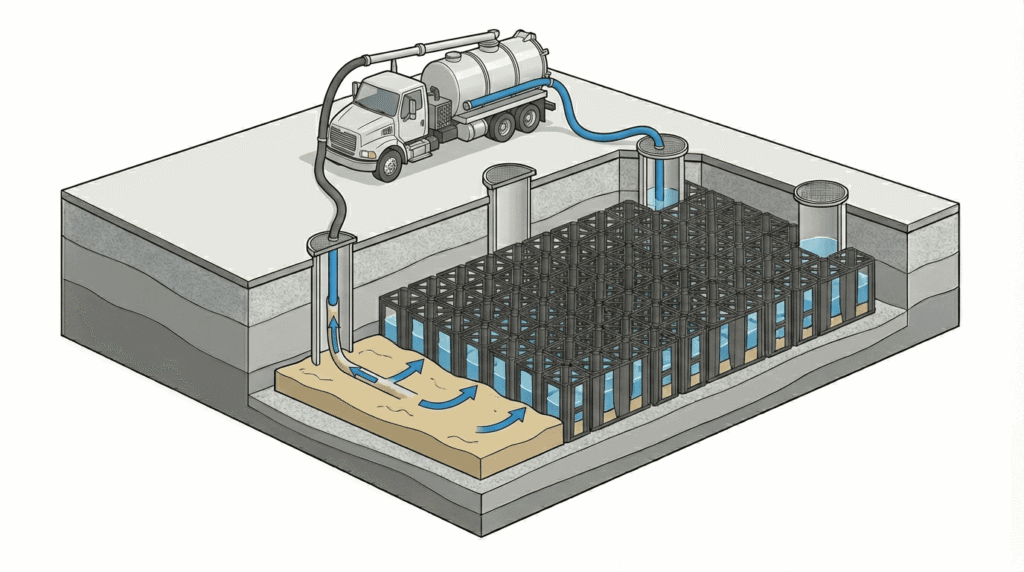

الفحص والصيانة (O&M) والسلامة
يتطلب نظام احتجاز مياه الأمطار تحت الأرض فحصًا وصيانة مستمرين. وتحدّ المعالجة الأولية من تراكم الرواسب لكنها لا تمنعه تمامًا.
جدول الفحص
سنويًا (كحد أدنى): فحص بصري عبر فتحات الوصول؛ والتحقق من الرواسب وحالة المدخل والمخرج ووجود انسداد.
بعد العواصف: إجراء فحوص بعد العواصف في المواقع التي تشهد أحمال رواسب كبيرة أو أنشطة إنشاء في مجرى المياه قبل النظام.
دوريًا: فحص بكاميرا الدوائر التلفزيونية المغلقة أو فحص تفصيلي وفق متطلبات الجهة التنظيمية ومخاطر الموقع.
إجراءات الصيانة
تُزال الرواسب عادةً بواسطة شاحنة شفط. ويساعد الضخ النفاث على تحريك الرواسب باتجاه نقاط الوصول. وتتطلب أجهزة المعالجة الأولية تنظيفًا مجدولًا يتناسب مع ظروف الموقع.
للاطلاع على مرجع للصيانة، راجعوا قائمة التحقق من فحص وصيانة أنظمة احتجاز مياه الأمطار تحت الأرض (PDF).
تحذير السلامة بشأن الأماكن المحصورة
ملاحظة OSHA: قد تُصنف أنظمة مياه الأمطار تحت الأرض على أنها أماكن محصورة. ويتطلب دخولها تدريبًا وإجراءات مناسبة واختبارات للغلاف الجوي وقدرة على الإنقاذ. أجروا الفحص والصيانة من نقاط الوصول السطحية كلما أمكن.

قائمة التحقق من تأهيل الموردين
قيّموا الموردين بناءً على المستندات ووضوح التكوين وأحكام الصيانة.
ما ينبغي طلبه من الموردين
| بند التأهيل | المطلوب | مؤشرات التحذير |
|---|---|---|
| أدلة تصنيف الأحمال | مستندات تثبت التكوين المحدد | ادعاءات من دون تحقق |
| شهادات المواد | نطاق الاختبارات التي تجريها جهات خارجية | غياب الدعم من جهات خارجية |
| أساس نسبة الفراغات | قيمة منشورة مع توضيح أساسها | ادعاءات مبهمة |
| إرشادات التركيب | التسلسل ومتطلبات ضمان ومراقبة الجودة | نشرات عامة |
| مدة التوريد | واقع المخزون والإنتاج | وعود غير واقعية |
| شروط الضمان | شروط مكتوبة خاصة بكل مشروع | شفهية فقط |
كيف يقارن المشترون الأنظمة الوحداتية (بما في ذلك عمليات البحث عن «R-Tank stormwater»)
يبحث المشترون عادةً باستخدام أسماء العلامات التجارية مثل «R-Tank stormwater» عند مقارنة الأنظمة. طبّقوا معايير التقييم نفسها بغض النظر عن العلامة التجارية: التكوين المعتمد عند عمق التغطية الفعلي، والمستندات الداعمة، ومتطلبات ضمان ومراقبة الجودة أثناء التركيب، وأحكام الفحص والتنظيف.
R-Tank علامة تجارية مملوكة لصاحبها المعني؛ وقد ذُكرت هنا باعتبارها عبارة بحث شائعة، من دون أي انتساب.

نموذج مواصفات مختصر
يُكيّف وفق مستندات المشروع وتوجيهات مهندس السجل (EOR).
نظام احتجاز مياه الأمطار تحت الأرض
1. عام: نظام لاحتجاز مياه الأمطار تحت الأرض قائم على وحدات تخزين خلوية، مع غلاف أو بطانة من الجيوتكستايل أو الجيوممبرين وفق التصميم، ومنشآت للمدخل والمخرج، ومعالجة أولية، وفتحات وصول حسب الرسومات.
2. وحدات التخزين: وحدات خلوية من PP أو HDPE. الحد الأدنى لنسبة الفراغات: 95%. تُحدد أحمال حركة المرور وفق مستندات الشركة المصنّعة لعمق التغطية ومقطع الردم في المشروع. وللمتطلبات الأثقل (HS-25 أو ما يعادله)، تُحدد وحدات خزانات خلوية.
3. الغلاف أو البطانة: لتسرّب المياه إلى التربة: جيوتكستايل غير منسوج وفق AASHTO M288 أو متطلبات المشروع. لاحتجاز مياه الأمطار: جيوممبرين HDPE وفق GRI GM13، بسماكة تحددها الرسومات أو مهندس السجل (EOR).
4. عمق التغطية: وفق الرسومات، وعادةً 2.6–10 ft (0.8–3 m) استنادًا إلى الأحمال والحسابات الإنشائية.
5. المعالجة الأولية: جهاز في مسار المياه قبل النظام، محدد الأبعاد لظروف التصميم.
6. إمكانية الوصول: فتحات للفحص والصيانة وفق الرسومات؛ وأغطية مصنفة لتحمل حركة المرور عند الحاجة.
7. المستندات: بيانات المنتج ومواصفات الغلاف أو البطانة وتفاصيل التركيب ومستندات التكوين المعتمد وفق متطلبات المشروع.
8. التركيب: وفق تعليمات الشركة المصنّعة ورسومات الورشة المعتمدة. يوضع الردم على طبقات وفق المواصفات، ويُدمك إلى الكثافة المطلوبة.
للاطلاع على أنظمة متكاملة لإدارة مياه الأمطار تحت سطح الأرض، راجعوا نظرة عامة على الحلول.
ما نلاحظه في مواقع العمل
ثغرات تنفيذية شائعة، لا إخفاقات غير معتادة.
غياب جهاز المعالجة الأولية
يُحذف جهاز المعالجة الأولية الموضح في المخططات أثناء الإنشاء. ويتسارع تراكم الرواسب، وتنشأ خلافات حول مسؤولية التنظيف.
تجاوز اختبار الدحل
تبدو القاعدة ملائمة بصريًا من دون التحقق تحت الأحمال. ويظهر الهبوط فوق مساحة احتجاز مياه الأمطار بعد الرصف.
بطانة لم يفحصها أحد
يتحول التمزق الصغير أثناء الردم إلى مشكلة كبيرة بعد الدفن. ويمنع توثيق الصور والفحص قبل التغطية حدوث ذلك.
حذف فتحة الوصول
يؤدي تعارض المرافق إلى حذف فتحة وصول. فيصبح فحص النظام وتنظيفه متعذرًا جزئيًا.
إلقاء الردم دفعة واحدة
تشترط المواصفات وضع الردم على طبقات، لكن المشغل يفرغ الدلاء كلها دفعة واحدة. فتتحرك الوحدات وتتعرّض التوصيلات للإجهاد، ويختلف سجل مخططات التنفيذ عن التصميم.
تغيير ميداني غير موثق
عُدلت مناسيب الأنابيب لتجاوز تعارض، من دون تحديث المستندات. فلا يطابق سجل مخططات التنفيذ التركيب، وتواجه الأعمال المستقبلية ظروفًا غير متوقعة.
دراسة حالة في أورلاندو
نظرة عامة على المشروع
احتاجت منشأة مستودع وخدمات لوجستية في منطقة أورلاندو الحضرية إلى إدارة مياه الأمطار من دون تقليص المساحة السطحية القابلة للاستخدام. وكان احتجاز المياه على السطح سيشغل مساحة كبيرة لازمة لمواقف السيارات ومناورة الشاحنات.
قيود الموقع
المياه الجوفية: حدّت الظروف الموسمية المعتادة في وسط فلوريدا من إمكانية تسرّب المياه إلى التربة من دون دعم جيوتقني.
المساحة التي يشغلها النظام: استهلك المبنى وساحة الشاحنات ومواقف السيارات المساحة السطحية المتاحة.
الجدول الزمني: قيود تسلسل أعمال الموقع.
الحل
نظام لاحتجاز مياه الأمطار تحت الأرض ومبطن أسفل المناطق المرصوفة، مع معالجة أولية في مسار المياه وإتاحة الوصول للفحص والتنظيف بالشفط. حافظ التكوين على المساحة السطحية اللازمة للعمليات مع استيفاء متطلبات التصريف.
النتيجة
تم الإقفال من دون مشكلات كبيرة. وأُدرج التوثيق وإمكانية الوصول ضمن نطاق المشروع: صور الإنشاء وسجلات الدمك ومواقع الوصول وخطة تشغيل وصيانة (O&M) قابلة للتنفيذ من السطح.
مستندات المورد والدعم (ARW)
تصنّع Aqua RainWater منتجات لإدارة مياه الأمطار منذ 2009. وتتوافر المستندات عند الطلب.
طرازات المنتجات
| الطراز | الأبعاد (in) | الأبعاد (mm) | نسبة الفراغات |
|---|---|---|---|
| ARW-8053 | 31.5 × 19.3 × 20.9 | 800 × 490 × 530 | 95% |
| ARW-6841 | 26.8 × 16.1 × 17.7 | 680 × 410 × 450 | 95% |
المستندات المتاحة
تتوافر عند الطلب نشرات بيانات المنتج، وأدلة التكوين المعتمد لتطبيقات H-20/HS-20، واختبارات المواد من جهات خارجية (ISO وSGS وTÜV)، ومستندات اختبارات الضغط في المصنع.
جيوتكستايل غير منسوج لترشيح مياه الأمطار — يُشار عادةً إلى AASHTO M288
بطانة من جيوممبرين HDPE لاحتجاز مياه الأمطار — تتوافق عادةً مع GRI GM13
الدعم والخدمات اللوجستية
عمق التغطية: عادةً 2.6–10 ft (0.8–3 m)، بحسب التكوين.
توصيلات الأنابيب: تُخصص وفق المشروع.
التسليم في فلوريدا: قد يتوفر تسليم معجّل وفق المخزون والخدمات اللوجستية.
الحد الأدنى للطلب (MOQ): حاوية واحدة × 20GP.
دعم المشروع: حصر الكميات ومدخلات رسومات الورشة وإرشادات تركيب مدفوعة وفق توجيهات مهندس السجل (EOR).
فلوريدا: يتوفر فريق الشريك لتنسيق التصاريح وتوفير المكونات المتكاملة من مصادر متعددة.
الولايات الأخرى: يتوفر توريد المنتجات ودعم المستندات؛ وتتولى الفرق المحلية قيادة الأعمال الهندسية والتصاريح.
الضمان: متاح بحسب المشروع؛ وتُقدم الشروط عند الطلب؛ ولا يشمل سوء الاستخدام أو المعاملة.
الخطوات التالية
في مشاريع أنظمة احتجاز مياه الأمطار تحت الأرض، حددوا التكوين مبكرًا: احتجاز مياه الأمطار أم تسرّبها إلى التربة، وتصنيف أحمال حركة المرور وفق الرسومات، وعمق التغطية، والمعالجة الأولية، وأحكام إمكانية الوصول.
المقاولون: قدموا المساحة التي يشغلها النظام وعمق التغطية وتصنيف أحمال حركة المرور وقيود المدخل والمخرج لإعداد حصر الكميات ودعم رسومات الورشة.
الموزعون: تواصلوا للاستفسار عن الشروط والحد الأدنى للطلب (MOQ) وحزم المستندات.
المالكون والمهندسون: يمكن لمشاريع فلوريدا الاستفادة من دعم الشريك في تنسيق التصاريح. وفي المناطق الأخرى، تتوفر مستندات المنتج وإرشادات التركيب؛ وتتولى الفرق المحلية قيادة التصميم والتصاريح.
للتواصل: grayden@aquarainwater.com
WhatsApp: +852 67102428
الموارد: الأسئلة الشائعة حول إدارة مياه الأمطار | كن موزعًا
المراجع
- القائمة الوطنية لوكالة حماية البيئة الأمريكية (EPA) لأفضل ممارسات إدارة مياه الأمطار بعد الإنشاء
- 40 CFR 122.34 — متطلبات تصاريح أنظمة الصرف البلدية المنفصلة الصغيرة الخاضعة للتنظيم (MS4)
- سلسلة النشرات التعريفية بالقاعدة النهائية للمرحلة الثانية لمياه الأمطار الصادرة عن EPA
- قائمة التحقق من إنشاء أنظمة احتجاز مياه الأمطار تحت الأرض في ديلاوير (PDF)
- قائمة التحقق من فحص وصيانة أنظمة احتجاز مياه الأمطار تحت الأرض (PDF)
- المواصفة القياسية GRI GM13 لأغشية الجيوممبرين HDPE (PDF)
نبذة عن AQUA RainWater Solutions
تصنّع AQUA RainWater Solutions وحدات مياه الأمطار ذات الخلايا المعيارية، وأنظمة تخفيف ذروة الجريان الضحلة، وشبكات تدعيم التربة، وتنسّق توريد أغشية الجيوممبرين، ومنسوجات الجيوتكستايل، وبطانات الأحواض من EPDM. ونساعد في مواءمة واجهات الأنظمة ومواصفاتها، مع فحص دفعات المنتجات المقولبة ووثائق المنتجات ودعم التسليم للتصدير.
