تكلفة خزان تخفيف ذروة تصريف مياه الأمطار في المملكة المتحدة

الكاتب: Grayden Du · تاريخ النشر: فبراير 2026 · مدة القراءة: 15 دقيقة
خزان تخفيف ذروة تصريف مياه الأمطار هو نظام تخزين تحت الأرض يحتجز مؤقتًا مياه الجريان السطحي ويصرفها بمعدل مضبوط. وفي المملكة المتحدة، تتراوح عادةً تكلفة النظام المركب بالكامل والمكوّن من وحدات خلوية بين £200 و£350 لكل متر مكعب من حجم التخزين، بينما تتراوح تكلفة خزانات الخرسانة مسبقة الصب بين £400 و£600/m³، وخزانات GRP (الألياف الزجاجية) بين £300–£500/m³، وفق إطار تقدير التكاليف SC080039/R9 الصادر عن وكالة البيئة. توقّع دفع £1,500–£4,000 إجمالًا لمشروع سكني اعتيادي يحتاج إلى 3–5 m³ من التخزين؛ أما المشروعات التجارية الأكبر، بسعة 50–100 m³، فتتراوح تكلفتها عادةً بين £15,000 و£50,000 بحسب ظروف التربة والمعدات الإضافية.
حددنا مواصفات أنظمة تخفيف ذروة تصريف مياه الأمطار وورّدناها لمشروعات تراوحت بين ممرات سيارات منفردة في كنت ومشروعات إسكان تضم 200 قطعة في أنحاء ميدلاندز. وما الخطأ الأكثر شيوعًا في إعداد الميزانية؟ التقليل من تقدير تكاليف المكونات الإضافية؛ إذ ترفع تجهيزات التحكم في التدفق ومصائد الرواسب والبطانات والتخلص من نواتج الحفر الفواتير النهائية عادةً بنسبة 25–40% فوق عروض أسعار الوحدات وحدها. يوضح هذا التفصيل أوجه إنفاق الميزانية، ونوع النظام الأفضل قيمةً لمشروعك، وسبل ضبط التكاليف. سواء أكنت مالك منزل يواجه شرطًا تخطيطيًا لأنظمة الصرف المستدام SuDS بموجب المعايير الوطنية لعام 2025 الصادرة عن Defra، أم تبني منزلك بنفسك وتضع تصميم التصريف من البداية، أم مطورًا يقدّر تكلفة مشروع يضم عدة قطع، فإن هذه الأرقام تعكس أسعار السوق البريطانية التي جرى التحقق منها لعامي 2025/2026.
ما العوامل المؤثرة في تكلفة خزانات تخفيف ذروة تصريف مياه الأمطار؟
يختلف كل مشروع لتخفيف ذروة تصريف مياه الأمطار، لكن السعر النهائي يتحدد بعدد محدود من المتغيرات القابلة للقياس. ويساعدك فهمها قبل طلب عروض الأسعار على توفير الوقت والمال.
حجم التخزين المطلوب
حجم التخزين هو العامل الأكبر تأثيرًا في التكلفة. ويتوقف الحجم المطلوب على ثلاثة عوامل: إجمالي مساحة حوض التجميع غير المنفذة للمياه (الأسطح وممرات السيارات والمساحات المرصوفة)، وبيانات شدة هطول الأمطار المحلية من دليل تقدير الفيضانات (FEH)، والحد الأقصى لمعدل التصريف الذي تسمح به الجهة المحلية المختصة أو شركة المياه.
كمؤشر عملي، تكفي سعة تخزين قدرها 1 m³ في الوحدات الخلوية لاستيعاب الجريان السطحي من نحو 50 m² من الأسطح غير المنفذة للمياه في ظل معدلات هطول الأمطار المعتادة في المملكة المتحدة. وقد يحتاج منزل يضم 3 غرف نوم، وسطحًا بمساحة 80 m² وممر سيارات بمساحة 40 m²، إلى 2–4 m³ من سعة تخفيف التدفق، مع اختلاف ملحوظ بين المناطق. فالموقع في مانشستر، حيث يبلغ معدل هطول الأمطار السنوي نحو 870 mm، يحتاج إلى سعة تخزين أكبر بنسبة 30–40% من موقع مماثل في كامبريدج، حيث يبلغ المعدل نحو 560 mm.
تستفيد الأنظمة الأكبر من وفورات الحجم. ونلاحظ عادةً انخفاض التكلفة لكل متر مكعب بنسبة 15–25% عندما تتجاوز المشروعات 20 m³، لأن تكاليف حشد المعدات وتصنيع البطانة تتوزع على حجم أكبر.
نوع النظام ومادته
تهيمن ثلاث تقنيات على سوق المملكة المتحدة، ولكل منها هيكل تكلفة مختلف:
| نوع النظام | تكلفة المواد/م³ | تكلفة التركيب/م³ | نسبة الفراغات | العمر التصميمي | الأنسب لـ |
|---|---|---|---|---|---|
| وحدات خلوية (PP) | £80–£150 | £200–£350 | 94–97% | 50+ سنة | المشروعات السكنية والتجارية متوسطة الحجم |
| الخرسانة مسبقة الصب | £450–£520 | £400–£600 | 100% (مصمتة) | 100+ سنة | البنية التحتية الثقيلة ومناطق المركبات الثقيلة HGV |
| GRP (الألياف الزجاجية) | £200–£350 | £300–£500 | 100% (مصمتة) | 50–80 سنة | الجريان السطحي الملوث ومقاومة المواد الكيميائية |

تستند تكاليف الخزانات الخرسانية إلى تقرير تقدير التكاليف SC080039/R9 الصادر عن وكالة البيئة (Stovin & Swan, 2007). ويعكس النطاق الواسع لتكلفة تركيب الخرسانة الحاجة إلى رافعة ومعدات ثقيلة؛ إذ يلزم استخدام حفارة بوزن 13-tonne على الأقل، مقارنةً بآلة بوزن 3-tonne تكفي للأعمال بالوحدات الخلوية.
تسود الوحدات الخلوية في السوق السكنية والتجارية متوسطة الحجم لأسباب وجيهة. إذ يتراوح وزن الوحدة بين 12–20 kg، وتصل مطويةً، ولا تحتاج إلى رافعة، كما تعني نسبة الفراغات البالغة 94–97% أن معظم حجم الحفر يُستخدم لتخزين المياه بدلًا من شغل الهيكل. للاطلاع على مقارنة مفصلة بين أنواع الأنظمة، راجع دليلنا إلى خزانات تخفيف ذروة تصريف مياه الأمطار الخلوية.
ظروف التربة
قد تؤدي ظروف التربة إلى مضاعفة تكاليف الحفر. وفيما يلي ما نراه عادةً في أنواع التربة المختلفة:
| نوع التربة | زيادة تكلفة الحفر | متطلبات إضافية |
|---|---|---|
| رمل/حصى جيد التصريف | +£30–£50/m³ (الأساس) | حد أدنى — طبقة تأسيس حبيبية قياسية |
| طين متماسك (الصيف) | +£50–£80/m³ | طبقة تأسيس أكثر سماكة وضبط الدمك |
| طين مشبع بالمياه (الشتاء) | +£80–£120/m³ | خفض منسوب المياه، واحتمال إحاطة النظام بالخرسانة |
| تربة صخرية | +£70–£100/m³ | استخدام مطارق تكسير ومعدل حفر أبطأ |
| ارتفاع منسوب المياه الجوفية | +£60–£100/m³ | أحزمة تثبيت لمقاومة الطفو أو إحاطة النظام بالخرسانة |
نوصي دائمًا بحفر جسّة اختبارية أو إجراء اختبار نفاذية وفق منهجية BRE Digest 365 قبل اعتماد أي تصميم. وتبلغ تكلفته بضع مئات من الجنيهات، لكنه يوفر عادةً آلافًا من تكاليف التصميم المفرط التي يمكن تجنبها. إذا لم تكن متأكدًا من ملاءمة التربة، يتناول دليلنا إلى وحدات حفرة امتصاص المياه اختبارات النفاذية بالتفصيل.
الحفر والعمالة
تمثل العمالة عادةً 30–40% من إجمالي تكلفة التركيب. وفيما يلي الأسعار الحالية لأعمال تأسيس شبكات تصريف المياه في المملكة المتحدة:
- الأجر اليومي للعامل: £250–£450 يوميًا (بحسب المنطقة ومستوى شهادة CSCS)
- استئجار حفارة صغيرة (3T مع مشغّل): £200–£400 يوميًا
- استئجار حفارة بوزن 13-tonne: £450–£700 يوميًا
يمكن لفريق من شخصين، باستخدام حفارة صغيرة بوزن 3-tonne، تركيب نظام سكني من الوحدات الخلوية بسعة 3–5 m³ في يوم واحد. وقد تتطلب المشروعات التجارية الأكبر آلة بوزن 13-tonne وثلاثة أو أربعة عمال لعدة أيام.
التخلص من نواتج الحفر بند تكلفة يغفل عنه الناس باستمرار. تبلغ تكلفة نقل التربة النظيفة الخاملة نحو £30–£50 للطن إلى موقع مرخص، وينتج عن حفر مساحة تخزين تبلغ 10 m³ نحو 15–18 طنًا من النواتج. أي ما يعادل £450–£900 للتخلص من التربة وحده.
المكونات الإضافية
لا تمثل الوحدات أو الخزان سوى جزء من النظام. ويتطلب التركيب الكامل عدة مكونات إضافية ترفع مجتمعةً فاتورة المواد بنسبة 20–35%:
| المكوّن | التكلفة المعتادة | الوظيفة |
|---|---|---|
| بطانة جيوممبرين (GT 500 أو ما يعادلها) | £8–£15/m² | تُلف حول الوحدات لتشكيل خزان محكم مانع لتسرّب المياه |
| نسيج جيوتكستايل غير منسوج (300 gsm) | £2–£4/m² | يحمي البطانة من الثقب بالحجارة أثناء الردم |
| جهاز تحكم دوامي في التدفق | £250–£600 للقطعة | يضبط معدل التصريف إلى القيمة المسموح بها l/s |
| لوح ضبط التدفق بفتحة | £80–£200 للقطعة | بديل أبسط للتطبيقات منخفضة التدفق |
| مصيدة رواسب / حوض تجميع (450 mm) | £150–£350 للقطعة | يحتجز المخلفات قبل دخولها إلى الخزان |
| غرفة فحص (450 mm) | £100–£250 للقطعة | توفر إمكانية الوصول إلى النظام لأعمال الصيانة |
| أنابيب مزدوجة الجدار (150 mm) | £15–£25/m | تصل المزاريب/مداخل تصريف المياه بمدخل الخزان |
| ركام الردم (Type 1) | £25–£40/tonne | يحيط بالوحدات لتوزيع الأحمال |

التحكم في التدفق إلزامي. تشترط لوائح البناء، الوثيقة المعتمدة H ومعظم شروط الجهات المحلية المختصة معدل تصريف مضبوطًا، يكون عادةً 2–5 l/s للمشروعات السكنية ويصل إلى 50 l/s للمشروعات الأكبر. ويوفر جهاز دوامي (من نوع hydrobrake) أداءً أكثر ثباتًا مع اختلاف ضغوط الرأس مقارنةً بلوح بسيط ذي فتحة، لكنه يكلف 3–4 أضعاف.
تفصيل التكاليف حسب حجم المشروع
فيما يلي تكاليف مشروعات فعلية استنادًا إلى أنظمة حددنا مواصفاتها وورّدناها بين 2024 وبداية 2026. تشمل جميع الأسعار ضريبة القيمة المضافة بنسبة 20%.
المشروعات السكنية

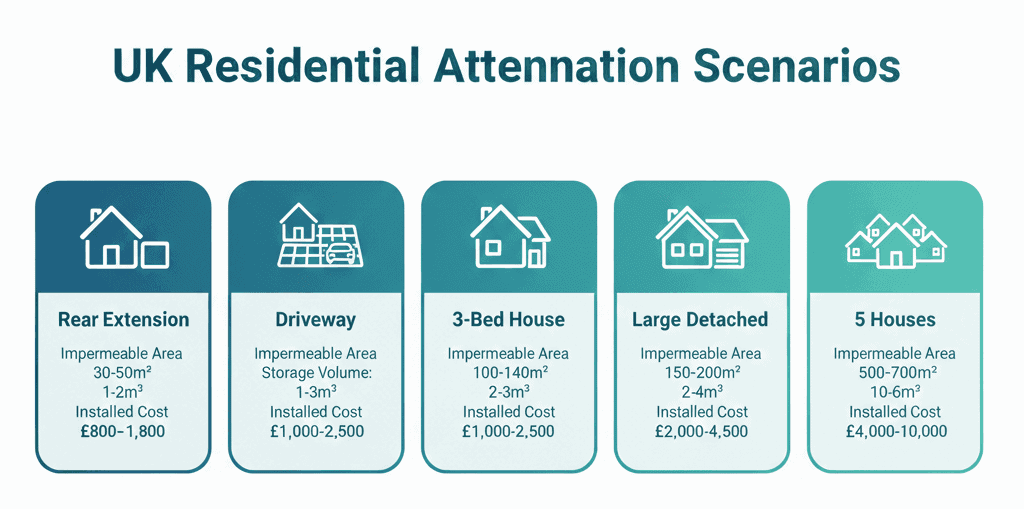

| السيناريو | المساحة غير المنفذة للمياه | حجم التخزين | نوع النظام | نطاق تكلفة التركيب |
|---|---|---|---|---|
| امتداد خلفي للمنزل | 30–50 m² | 1–2 m³ | وحدات خلوية (20T) | £800–£1,800 |
| استبدال ممر السيارات | 40–60 m² | 1–3 m³ | وحدات خلوية (20T–65T) | £1,000–£2,500 |
| منزل جديد يضم 3 غرف نوم | 100–140 m² | 2–4 m³ | وحدات خلوية (20T) | £1,500–£3,500 |
| منزل مستقل كبير | 150–200 m² | 3–6 m³ | وحدات خلوية (20T–65T) | £2,000–£4,500 |
| مشروع يضم 5 منازل | 500–700 m² | 10–20 m³ | وحدات خلوية (65T) | £4,000–£10,000 |
أكبر عامل متغير في المشروعات السكنية هو ما إذا كنت تجدد موقعًا قائمًا أم تبني على أرض غير مطورة. تزيد تكلفة مشروعات التجديد عادةً بنسبة 20–30% بسبب صعوبة الوصول، والحفر اليدوي حول الخدمات القائمة، والحاجة إلى حماية دقيقة لتنسيق الموقع الراسخ.
المشروعات التجارية
| السيناريو | حجم التخزين | نوع النظام | نطاق تكلفة التركيب |
|---|---|---|---|
| موقف سيارات صغير (20 موقفًا) | 15–30 m³ | وحدات خلوية (65T) | £5,000–£12,000 |
| وحدة بيع بالتجزئة مع ساحة خدمات | 30–60 m³ | وحدات خلوية (65T) | £10,000–£25,000 |
| مستودع توزيع | 50–150 m³ | وحدات خلوية أو خرسانة | £15,000–£60,000 |
| مشروع إسكان (50+ قطعة) | 100–500 m³ | وحدات خلوية (65T) | £25,000–£120,000 |
| منطقة صناعية | 200–1,000 m³ | خرسانة أو وحدات خلوية | £50,000–£250,000+ |
تستفيد المشروعات التجارية التي تتجاوز 100 m³ أكثر من غيرها من طرح مناقصة تنافسية. وقد رصدنا تفاوتًا في الأسعار بنسبة 20–30% بين المقاولين لمواصفات متطابقة في مشروعات تتجاوز £20,000.
كيف تؤثر معايير SuDS لعام 2025 في تكاليفك؟
نشرت Defra معايير وطنية جديدة لأنظمة الصرف المستدام في يونيو 2025، لتحل محل الإرشادات الأضيق نطاقًا الصادرة عام 2015. ورغم أن هذه المعايير غير ملزمة قانونًا حاليًا — إذ لم يُفعّل بعد الجدول 3 من قانون إدارة الفيضانات والمياه لعام 2010 في إنجلترا — فإنها تحدد التوجه العام وتؤثر بشكل متزايد في قرارات التخطيط.

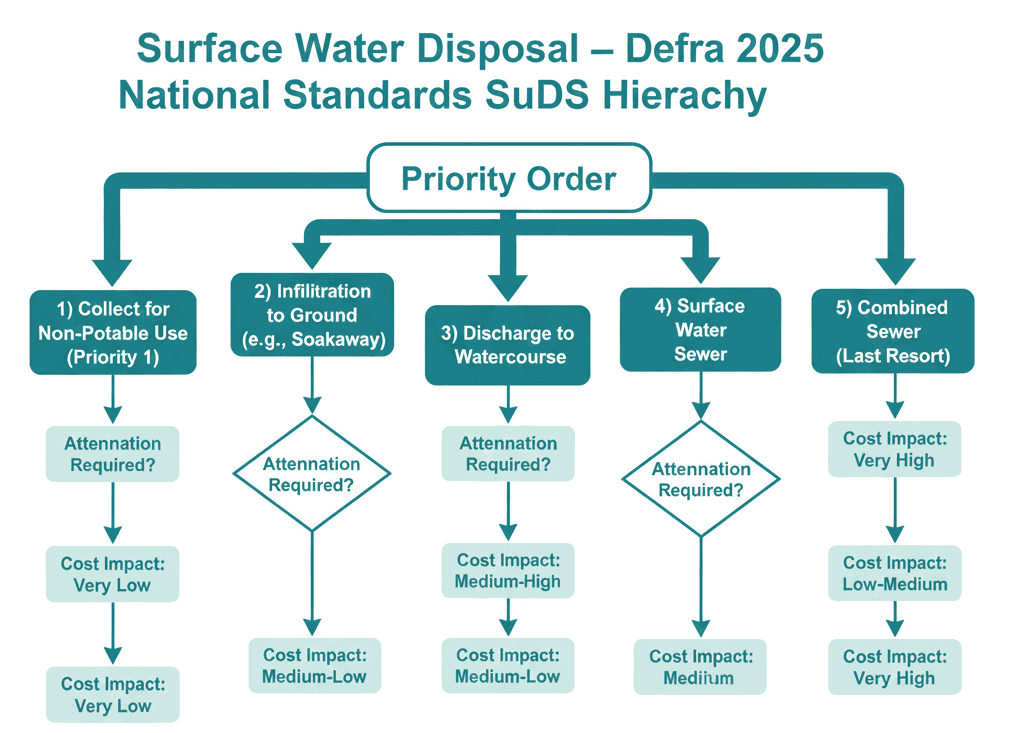

تستحدث معايير 2025 تسلسلًا هرميًا لتصريف المياه يؤثر مباشرةً في تكاليف تخفيف ذروة التصريف:

- التجميع للاستخدامات غير الصالحة للشرب (حصاد مياه الأمطار — أولوية قصوى جديدة)
- تسريب المياه إلى التربة (حفر امتصاص المياه حيث تسمح التربة)
- التصريف إلى مسطح مائي سطحي (مجرى مائي)
- التصريف إلى شبكة صرف مياه سطحية
- التصريف إلى شبكة صرف مشتركة (الخيار الأخير)
ما يعنيه ذلك لميزانيتك: إذا التزمت جهة التخطيط المحلية (LPA) بمعايير 2025 عن كثب، فقد تحتاج إلى توضيح سبب تعذر تطبيق كل خيار أعلى أولوية قبل الموافقة على نظام تخفيف ذروة التصريف بالأنابيب. وتشترط بعض الجهات المحلية الآن حلولًا تجمع بين حصاد مياه الأمطار وتخفيف ذروة التصريف، ما يضيف £500–£2,000 إلى تكلفة المشروع السكني، لكنه قد يخفض فواتير المياه على المدى الطويل.
يتوقع إطار سياسة التخطيط الوطنية (NPPF) الآن تطبيق أنظمة SuDS في المشروعات بمختلف أحجامها، لا في المشروعات الكبرى وحدها. ويوفر SUSDRAIN، وهو مورد للقطاع تديره CIRIA، نظرة عامة مفيدة على المشهد التنظيمي المتطور. وبالنسبة إلى المشروعات الأصغر التي كانت تتفادى سابقًا متطلبات SuDS، يعني ذلك أن تكاليف تخفيف ذروة التصريف أصبحت جزءًا لا مفر منه من ميزانية البناء. ويُعد التواصل المبكر مع جهة التخطيط المحلية أفضل وسيلة لتجنب تعديلات التصميم المكلفة لاحقًا. ولمعرفة كيف تندرج أنظمة تخفيف ذروة التصريف ضمن SuDS، راجع دليلنا إلى ماهية خزان تخفيف ذروة تصريف مياه الأمطار.
الوحدات الخلوية أم الخرسانة أم GRP: أيها يقدم أفضل قيمة؟
تقدم الوحدات الخلوية أفضل نسبة بين التكلفة والأداء لمعظم المشروعات في المملكة المتحدة. إليك الأسباب، والحالات التي تتفوق فيها البدائل.
وحدات خلوية (بولي بروبيلين)
تكلفة التركيب: £200–£350/m³
تسود الوحدات في المشروعات السكنية والتجارية متوسطة الحجم للأسباب التالية:
- لا حاجة إلى رافعة — تنجز حفارة صغيرة بوزن 3-tonne العمل كله، ما يوفر £300–£500/day من تكاليف المعدات مقارنةً بالخرسانة
- نسبة فراغات 94–97% — يتطلب تخزين كمية المياه نفسها حفر حجم أقل
- توصيل الوحدات مطوية — نقل أقل تكلفة؛ إذ توفر المنصة الواحدة عادةً 4–8 m³ من التخزين بعد التجميع
- تصنيفات الأحمال من 20T إلى 65T — تناسب الفئة القياسية 20T الحدائق وتنسيق المواقع الخفيف، بينما تتحمل الفئة الشاقة 65T مواقف السيارات وطرق الوصول
تبلغ تكلفة مواد الوحدات القياسية 20T نحو £80–£110/m³، بينما تبلغ تكلفة الوحدات الشاقة 65T نحو £120–£150/m³. ويستحق فرق السعر في أي منطقة قد تمر بها المركبات؛ فاختيار تصنيف أحمال أقل من المطلوب توفير زائف يؤدي إلى إخفاق إنشائي.
نورد مجموعة خزانات ARW الخلوية التي تشمل خيارات قياسية وشاقة، بنسبة فراغات تبلغ 95% وشهادة BBA.
خزانات الخرسانة مسبقة الصب
تكلفة التركيب: £400–£600/m³
تكون الخرسانة خيارًا اقتصاديًا في ظروف محددة فقط:
- الأحمال الشديدة — ممرات المطارات، والطرق الرئيسية، والساحات الصناعية التي تتحمل أحمال محاور تبلغ 40T+
- عمر تصميمي طويل جدًا — 100+ سنة مع الحد الأدنى من الصيانة
- ارتفاع منسوب المياه الجوفية — تقاوم كتلة الخرسانة قوة الطفو دون الحاجة إلى تثبيت إضافي
أما التحدي الأكبر فهو التوصيل. يزن خزان خرساني بسعة 10 m³ نحو 25 طنًا. وستحتاج إلى رافعة وشاحنة نقل منخفضة وممر وصول كافٍ إلى الموقع؛ وقد تضيف هذه الترتيبات وحدها £2,000–£5,000 إلى تكلفة المشروع.
خزانات GRP (البلاستيك المقوى بالألياف الزجاجية)
تكلفة التركيب: £300–£500/m³
يشغل GRP موقعًا متوسطًا مفيدًا بين البدائل. فالوصِلات المحكمة من المصنع تقلل وقت التركيب في الموقع، كما تجعل مقاومته للمواد الكيميائية خيارًا معتادًا لساحات محطات الوقود، والمناطق الصناعية التي تتعامل مع الجريان السطحي الملوث، والمواقع القريبة من المجاري المائية الحساسة حيث يُشترط خزان بمواصفات احتواء.
ومن عيوبه العملية أن خزانات GRP تأتي بأحجام ثابتة. فإذا كان الحجم المطلوب بين مقاسين قياسيين، فإما أن تختار سعة أكبر من اللازم وتدفع مقابل سعة غير مستخدمة، أو تجمع عدة خزانات، ما يزيد الحاجة إلى الأنابيب والغرف.
تكاليف خفية تفاجئ كثيرين

بعد تحديد مواصفات مئات الأنظمة لتخفيف ذروة تصريف مياه الأمطار، تكوّنت لدينا صورة واضحة عن البنود التي تتجاوز الميزانيات. وهذه تكاليف لا تظهر في عرض السعر الأولي للوحدات، لكنها تثقل الفاتورة النهائية:
1. التخلص من نواتج الحفر (£450–£900 لنظام اعتيادي بسعة 10 m³)
ينتج عن الحفر نواتج ترابية؛ إذ ينتج كل متر مكعب من الحفر نحو 1.5–1.8 طن من التربة. وتفترض معظم عروض الأسعار أن النواتج «نظيفة وخاملة»، وأن تكلفة التخلص منها في مطمر تبلغ £30–£50/tonne. وإذا كان الموقع ملوثًا تاريخيًا — وهو أمر شائع في الأراضي المطورة سابقًا — فقد ترتفع تكلفة التخلص إلى £80–£150/tonne. ورصدنا مشروعًا سكنيًا بسعة 5 m³ في شرق لندن تجاوزت فيه تكلفة التخلص من التربة الملوثة تكلفة الوحدات نفسها.
اسأل المقاول دائمًا: «هل يشمل عرض السعر التخلص من نواتج الحفر، وما السعر المعتمد لذلك؟»
2. أجهزة التحكم في التدفق (£250–£600)
يُعد جهاز التحكم الدوامي في التدفق (من نوع hydrobrake) أو لوح الفتحة إلزاميًا عند التصريف إلى شبكات الصرف أو المجاري المائية. وتشترط لوائح البناء، الوثيقة المعتمدة H، القسم 3، ومعظم اتفاقيات اعتماد شركة المياه، ضبط معدل التصريف.
تكلفة الأجهزة الدوامية أعلى، لكنها تضبط التدفق تلقائيًا عبر نطاق أوسع من مناسيب المياه. وفي المشروعات السكنية التي تقل عن 5 m³، يفي لوح الفتحة البسيط، بسعر £80–£200، عادةً بشرط التصريف. أما المشروعات الأكبر فتحتاج دائمًا تقريبًا إلى وحدة دوامية.
3. الجيوممبرين والجيوتكستايل (£15–£25/m² معًا)
يجب إحكام إغلاق خزان تخفيف ذروة تصريف مياه الأمطار، بخلاف حفرة امتصاص المياه، لمنع تسرّب المياه إلى التربة. وتستخدم الطريقة القياسية بطانة جيوممبرين من HDPE من نوع GT 500 أو ما يعادلها، ملفوفةً بنسيج جيوتكستايل غير منسوج بوزن 300 gsm. وتبلغ تكلفة البطانة والنسيج عادةً £300–£500 لتجميعة وحدات بسعة 5 m³.
تجدر الإشارة إلى ضرورة امتداد البطانة إلى ما وراء حواف الوحدات بمقدار 300 mm على الأقل من جميع الجهات، مع إحكام إغلاق التراكب بين الألواح العلوية والسفلية. ويُعد الإهمال في هذه التفاصيل السبب الأول لإخفاق النظام قبل أوانه، وفق ما نرصده في فحوص الضمان.
4. التصميم وحسابات تصريف المياه (£200–£1,500)
يمكن تحديد أبعاد المشروعات السكنية البسيطة باستخدام تقدير تقريبي (1 m³ لكل 50 m² من الأسطح غير المنفذة للمياه). أما أي مشروع يتطلب اعتمادًا رسميًا من مراقبة البناء أو يخضع لشروط تخطيطية، فعادةً ما يحتاج إلى تصميم لشبكة تصريف المياه باستخدام برنامج MicroDrainage أو برنامج مماثل. وتتراوح الرسوم بين £200 لحساب أساسي لمنزل، و£1,000–£1,500 لمشروع تطوير متعدد القطع يُنفذ على مراحل.
5. التوصيل بشبكة تصريف قائمة (متغير)
يتطلب توصيل مخرج خزان تخفيف ذروة التصريف بشبكة صرف أو مجرى مائي قائم تمديد أنابيب وإنشاء نقاط تحويل وغرف تفتيش، وربما الحصول على اتفاق توصيل بموجب القسم 106 مع شركة المياه. وتتفاوت تكاليف التوصيل كثيرًا؛ من £200 لتمديد بسيط عبر حديقة إلى £3,000+ للتوصيل بشبكة صرف عميقة تمر تحت طريق معتمد.
7 طرق لخفض تكلفة خزانات تخفيف ذروة تصريف مياه الأمطار

لا يعني توفير المال في أنظمة تخفيف ذروة التصريف التهاون في التنفيذ. تنجح هذه الاستراتيجيات لأنها تحد من الهدر أو تبسط الترتيبات أو تستفيد من كفاءة التصميم الإنشائي:
- أجرِ اختبار نفاذية أولًا — تتراوح تكلفة اختبار BRE 365 بين £200–£400، ويحدد إمكانية استخدام حفرة امتصاص المياه (لتسريب المياه إلى التربة) بدلًا من خزان محكم لتخفيف ذروة التصريف. وتلغي حفر الامتصاص الحاجة إلى بطانة جيوممبرين وجهاز تحكم في التدفق وتوصيل بشبكة الصرف، ما يوفر £500–£1,500 في المشروع السكني. راجع مقارنتنا بين خزان تخفيف ذروة التصريف وحفرة امتصاص المياه للاطلاع على دليل مفصل لاتخاذ القرار.
- اجمع بين حصاد مياه الأمطار وتخفيف ذروة التصريف — وفق التسلسل الهرمي لأنظمة SuDS لعام 2025، يأتي الحصاد في المرتبة الأولى. ويستخدم النظام المشترك عملية حفر واحدة للوظيفتين، ما يخفض تكاليف الحفر بنسبة 30–40% مقارنةً بتركيبين منفصلين.
- اطلب وحدات مطوية — ترتفع تكلفة نقل الوحدات المجمعة بسبب الحيز الذي تشغله على الشاحنة. وتخفض الوحدات المطوية من موردين مثل AQUA Rain Water Solutions تكاليف النقل بنسبة تصل إلى 75%، ولا يستغرق تجميعها في الموقع أكثر من 15 دقيقة لكل متر مكعب.
- اختر جهاز التحكم في التدفق بالسعة المناسبة — إن اختيار جهاز دوامي بمواصفات أعلى من اللازم، مع أن لوح فتحة بسيطًا يفي بشرط التصريف، يهدر £200–£400. تحقق من معدل التصريف المطلوب لدى شركة المياه المحلية قبل الطلب.
- نسّق الحفر مع أعمال الموقع الأخرى — إذا كنت تحفر بالفعل للأساسات أو الخنادق أو تنسيق الموقع، فنفّذ تركيب نظام تخفيف ذروة التصريف خلال حشد المعدات نفسه لتجنب تكلفة يوم إضافي للحفارة تتراوح بين £200–£400.
- قارن ثلاثة عروض أسعار من المقاولين على الأقل — يوفر طرح مناقصة تنافسية عادةً 15–25% للمشروعات التي تتجاوز £5,000. وتأكد من أن جميع العروض تشمل المواصفات نفسها، خصوصًا التخلص من نواتج الحفر والتحكم في التدفق ومواد الردم.
- فكّر في تنفيذ المشروع على مراحل للمشروعات متعددة القطع — يتيح تركيب البنية التحتية المشتركة لتخفيف ذروة التصريف في مرحلة مبكرة من برنامج البناء توزيع التكاليف وتجنب أعمال التعديل حول القطع المكتملة.
الأسئلة الشائعة
تتراوح تكلفة تركيب أنظمة الوحدات الخلوية بالكامل للمشروعات السكنية والتجارية بين £200–£350/m³. وتتراوح تكلفة المواد وحدها بين £80–£150/m³ بحسب تصنيف الأحمال. أما خزانات الخرسانة مسبقة الصب فتبلغ تكلفة تركيبها £400–£600/m³، وخزانات GRP بين £300–£500/m³.
يحتاج المنزل المعتاد المكوّن من 3 غرف نوم، بمساحة غير منفذة للمياه تبلغ 100–140 m² (السطح وممر السيارات)، إلى سعة تخزين لتخفيف ذروة التصريف قدرها 2–4 m³. ويتوقف الحجم الدقيق على بيانات هطول الأمطار المحلية ونفاذية التربة ومعدل التصريف الذي تسمح به شركة المياه أو الجهة المحلية المختصة.
يتزايد احتمال ذلك. إذ تتوقع المعايير الوطنية لأنظمة SuDS لعام 2025 الصادرة عن Defra والتحديث الأخير لإطار NPPF الآن تطبيق أنظمة الصرف المستدام في المشروعات بمختلف أحجامها، لا المشروعات الكبرى وحدها. وإذا اشترطت جهة التخطيط المحلية (LPA) إدارة مياه السطح، يُعد خزان تخفيف ذروة التصريف أحد أكثر الحلول شيوعًا، لا سيما في المواقع ذات التربة الطينية التي لا تصلح لحفر امتصاص المياه.
تُعد أنظمة الوحدات الخلوية الأكثر توفيرًا في التكاليف لمعظم المشروعات في المملكة المتحدة. فاجتماع انخفاض تكلفة المواد (£80–£150/m³) وارتفاع نسبة الفراغات (94–97%) وعدم الحاجة إلى رافعة وسرعة التركيب يجعلها أقل تكلفةً بنسبة 40–60% من الخرسانة في المشروعات السكنية والتجارية متوسطة الحجم.
يبلغ العمر التصميمي المعتاد لوحدات البولي بروبيلين الخلوية 50+ سنة عند استخدام منتجات معتمدة من BBA. وقد يتجاوز العمر التصميمي لخزانات الخرسانة مسبقة الصب 100 سنة، بينما تدوم خزانات GRP عادةً 50–80 سنة. ويظل التركيب السليم العامل الحاسم في جميع الأنواع، لا سيما لف الوحدات بالجيوتكستايل والجيوممبرين على النحو الصحيح.
يمكن لمنفّذ أعمال يدوية متمرس تركيب أنظمة سكنية صغيرة من الوحدات الخلوية (1–3 m³) إذا توفرت لديه حفارة صغيرة. ستحتاج إلى الوحدات وبطانة جيوممبرين ونسيج جيوتكستايل ومصيدة رواسب وجهاز تحكم في التدفق وأنابيب توصيل وركام للردم. ومع ذلك، ستظل بحاجة إلى تصميم لشبكة تصريف المياه تعتمده مراقبة البناء، كما يتطلب أي توصيل بشبكة صرف عامة موافقة شركة المياه.
الخلاصة
تتراوح تكلفة خزانات تخفيف ذروة تصريف مياه الأمطار في المملكة المتحدة بين £200 و£600 لكل متر مكعب بعد التركيب، وتوفر أنظمة الوحدات الخلوية أفضل قيمة لمعظم المشاريع السكنية والتجارية، بتكلفة تتراوح بين £200–£350/m³. وتعتمد التكلفة الإجمالية للمشروع على حجم التخزين، وظروف التربة، ونوع النظام، والمكونات الإضافية؛ إذ تضيف هذه المكونات عادةً 20–35% إلى السعر الأساسي للوحدات الخلوية.
تتمثل الطريقة الأكثر فاعلية لضبط التكاليف في الاستثمار في إجراء فحوصات مناسبة للموقع منذ البداية (اختبار النفاذية BRE 365، وحفرة اختبارية، وحسابات تصريف المياه)، وتحديد النظام المناسب لظروف الموقع بدلًا من اختيار الوحدات الأقل سعرًا تلقائيًا. ومع دفع معايير SuDS لعام 2025 الصادرة عن Defra بممارسات التصريف المستدام نحو مزيد من الاعتماد ضمن متطلبات التخطيط السائدة، لم يعد تخصيص ميزانية لتخفيف ذروة تصريف مياه الأمطار في أبكر مرحلة من التصميم خيارًا؛ بل هو المسار الأوثق لتجنب إعادة التصميم المكلفة وتأخيرات التخطيط.
للحصول على أسعار خاصة بمشروعك أو مواصفات فنية أو مساعدة في حسابات تصريف المياه، تواصل مع اختصاصيي تصريف المياه لدينا للحصول على إرشادات تلائم ظروف موقعك ومتطلبات التخطيط.
إخلاء مسؤولية: تعكس جميع الأسعار ظروف السوق في المملكة المتحدة حتى أوائل 2026، وتشمل ضريبة القيمة المضافة بنسبة 20% حيثما ذُكر ذلك. تختلف التكاليف الفعلية بحسب الموقع وظروف التربة وأسعار المقاولين واختيار المنتجات. احصل دائمًا على عروض أسعار متعددة. توصي AQUA Rain Water Solutions باستشارة مهندس مؤهل في تصريف المياه لإعداد حسابات التصميم الرسمية وتقديم المستندات إلى إدارة مراقبة المباني.
نبذة عن AQUA RainWater Solutions
تصنّع AQUA RainWater Solutions وحدات مياه الأمطار ذات الخلايا المعيارية، وأنظمة تخفيف ذروة الجريان الضحلة، وشبكات تدعيم التربة، وتنسّق توريد أغشية الجيوممبرين، ومنسوجات الجيوتكستايل، وبطانات الأحواض من EPDM. ونساعد في مواءمة واجهات الأنظمة ومواصفاتها، مع فحص دفعات المنتجات المقولبة ووثائق المنتجات ودعم التسليم للتصدير.
