Сооружения для задержания стока: виды, расчёт объёма, стоимость и подземные альтернативы

Содержание
- Что такое бассейн для задержания стока
- Бассейн для задержания стока и накопительный бассейн
- Как рассчитать размеры бассейна для задержания стока
- Стоимость бассейнов для задержания стока в 2026 году
- Распространённые проблемы
- График технического обслуживания
- Требования штатов
- Часто задаваемые вопросы
За 20 лет эксплуатация поверхностного бассейна для задержания стока на коммерческом участке площадью 5 акров обойдётся примерно в $100 000, если учесть выемку наносов, покос и землю, которую нельзя застроить. На земляные работы уйдёт около $4 400. Оставшиеся $95 000 — это расходы, которые никто не включает в смету. Я видел, как руководители проектов выбирали поверхностный бассейн как более дешёвый вариант, а затем получали счета за обслуживание и теряли полезную площадь ещё до того, как первый арендатор заселялся на объект. В этой памятке вы узнаете, на что именно уходят деньги, где уместен каждый тип бассейна и в каких случаях подземная система экономит шестизначную сумму.
Бассейн для задержания стока — это искусственное сооружение для управления ливневыми стоками. Во время дождя оно временно аккумулирует поверхностный сток и выпускает его вниз по течению с регулируемым расходом через выпускное сооружение. Цель задержания ливневого стока — предотвратить подтопление ниже по течению, снизив пиковый расход сброса примерно до уровня, который был до застройки. Бассейны для задержания стока делятся на четыре основных типа: сухие, с увеличенным временем задержания, влажные и подземные.
Что такое бассейн для задержания стока и как он работает?

📘 Определение
Бассейн для задержания стока временно аккумулирует поверхностный сток и выпускает его вниз по течению с регулируемым расходом, обеспечивая соответствие пикового расхода после застройки уровню до начала строительства.
У сооружения для задержания ливневого стока одна задача: перехватить поверхностный сток во время дождя, временно его аккумулировать, а затем выпускать вниз по течению с регулируемым расходом через выпускное сооружение. Цель не в том, чтобы накапливать воду ради самого накопления. Она заключается в снижении пикового расхода. Нужно срезать пик гидрографа поверхностного стока, чтобы после застройки расположенный ниже канал или ливневая канализация подвергались меньшему пиковому расходу, чем до строительства.
Принцип работы прост. Вода поступает в бассейн быстрее, чем может выйти через ограниченный выпуск — обычно отверстие в диафрагме или стояк. Вода подпирается, заполняет бассейн, а выпуск регулирует расход на уровне не выше пикового расхода до застройки. После дождя бассейн опорожняется. Скорость опорожнения зависит от особенностей конструкции.
Вот что почти все объяснительные материалы упускают. В них утверждается, что чем больше глубина, тем лучше. Информационный бюллетень EPA по передовым методам управления стоком говорит об обратном. Бассейн с большой площадью поверхности и небольшой глубиной обычно работает лучше, чем глубокий бассейн с таким же объёмом аккумулирования: малая глубина позволяет распределить первую порцию стока по большей площади и способствует осаждению взвешенных частиц.

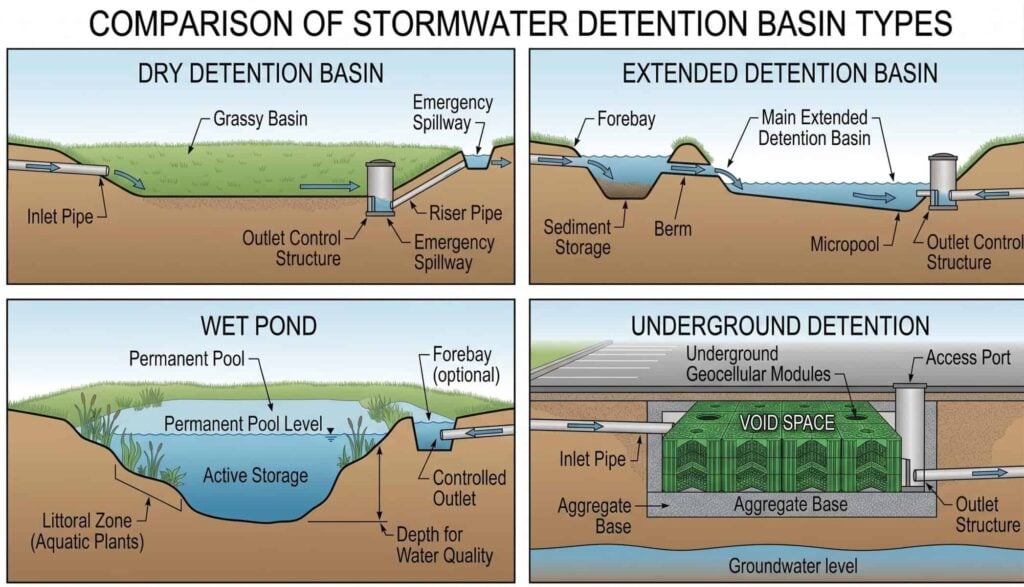

Есть четыре типа бассейнов, и опорожняются они за разное время.
| Тип | Время понижения уровня воды | Использование земли | Оптимальное применение | Уровень обслуживания |
|---|---|---|---|---|
| Сухой бассейн | 24-48 часов | Двойное использование (поля, парки) | Коммерческие объекты, ассоциации домовладельцев | Средний (покос и осмотр) |
| Задержание стока с увеличенным временем опорожнения | 12-72 часа | Ограниченное двойное использование | Соблюдение требований по удалению взвешенных веществ (TSS) | Средний или высокий (очистка отстойной зоны) |
| Влажный бассейн (удержание ливневого стока) | Не применимо: постоянный водоём | Только одно назначение, эстетическая функция | Качество воды и пиковый расход | Высокий (выемка наносов, водоросли, комары) |
| Подземная геоячеистая система | 24–48 часов | Полноценное использование территории сверху | Плотная городская застройка, уплотнение существующей застройки | Низкий (только ежегодный осмотр) |
Сухие бассейны — самый распространённый вариант. Обычно они полностью опорожняются между дождями за 24–48 часов. Поэтому в сухую погоду освободившуюся территорию можно использовать как спортивное поле, площадку для выгула собак или просто как открытую зелёную зону. В руководстве Connecticut Stormwater Quality Manual отмечается преимущество двойного использования: правильно спроектированные и расположенные сухие сооружения с отделённой отстойной зоной обеспечивают рекреационное открытое пространство между дождями.
Бассейны с увеличенным временем задержания специально проектируют так, чтобы они опорожнялись медленнее. Ohio EPA требует, чтобы понижение уровня воды занимало не менее 24 часов и чтобы за первые 8 часов стекало менее 50 процентов объёма. Цель — обеспечить медленный выпуск, и это сделано намеренно. Перед опорожнением резервуара вода проходит предварительную очистку в отстойной зоне, небольшом водоёме или мелководной заболоченной зоне, что повышает эффективность удаления загрязнителей. По сути, это сухой бассейн с дополнительными элементами для более эффективной очистки воды.
Влажные бассейны (их часто называют накопительными водоёмами) круглый год сохраняют постоянный водоём. FEMA P-2181 относит их к основным мерам по снижению риска наводнений. Площадь такого водоёма обычно составляет от 1 до 3 процентов площади водосборной территории; на каждые 10–25 акров равнинной территории приходится один такой водоём. Эти сооружения лучше других поверхностных вариантов удаляют загрязнители, но требуют круглогодичного обслуживания и подвержены проблемам с комарами и водорослями, а также риску утопления и связанным с ним юридическим обязательствам. Сухая система позволяет избежать этих проблем.
Подземные системы задержания стока позволяют освободить поверхность. Геоячеистые модули, арочные камеры или массивы труб увеличенного диаметра размещают под парковками или озеленёнными зонами. Они аккумулируют и выпускают воду по тому же принципу, не занимая ни одного квадратного фута площади, пригодной для застройки. Руководство по ливневым стокам Philadelphia прямо допускает подземное задержание, когда из-за нехватки земли или её стоимости устройство поверхностных бассейнов нецелесообразно или невозможно.
Все эти типы решают одну и ту же гидравлическую задачу. Разница заключается в том, сколько земли, времени на обслуживание и эксплуатационных расходов вы готовы потратить. Далее в статье мы приведём расчёты.

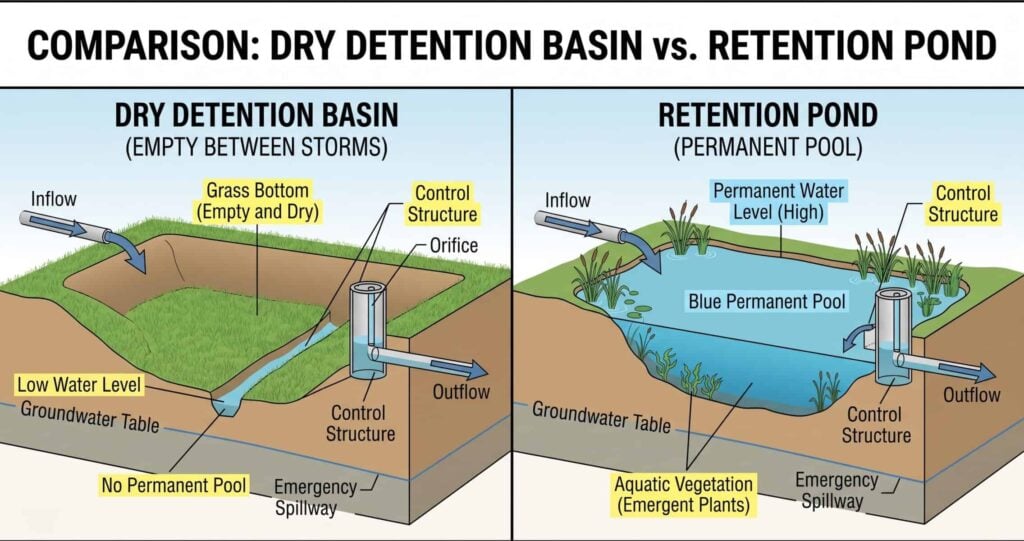

Бассейн для задержания стока или накопительный бассейн: что выбрать?

| Характеристика | Сухой бассейн для задержания стока | Накопительный бассейн (влажный водоём) | Задержание стока с увеличенным временем опорожнения |
|---|---|---|---|
| Наличие воды | Опорожняется между дождями | Водоём постоянно заполнен круглый год | Медленно опорожняется за 12-72 часа |
| Основная функция | Регулирование пикового расхода | Пиковый расход и качество воды | Пиковый расход и удаление взвешенных веществ (TSS) |
| Время понижения уровня воды | 24–48 часов | Не применимо (водоём сохраняется) | 12–72 часа |
| Зачёт за удаление взвешенных веществ (TSS) | Нет | Да (наилучший результат) | Да (при задержании стока на 12-24 часа) |
| Риск появления комаров | Низкий, если вода уходит за 48 часов | Средний (постоянный водоём) | Низкий или средний |
| Возможность использования территории | Двойное назначение (поля, парки) | Только одно назначение | Ограниченное использование для других целей |
| Типичный минимальный размер | Водосборная площадь 10+ акров | 1-3 % площади водосбора | Водосборная площадь 5+ акров |
⭐ Главное
Задержание стока = только регулирование пикового расхода. Удержание стока или увеличенное время задержания = регулирование пикового расхода плюс зачёт за улучшение качества воды. Если разрешение требует удаления взвешенных веществ (TSS), стандартный сухой бассейн не даст нужного зачёта — предусмотрите более длительное время опорожнения или добавьте постоянный водоём.
Путаница между задержанием и удержанием стока приносила инженерам немало неприятностей при рассмотрении проектов. На совещании перед началом строительства в Кэти, штат Техас, младший проектировщик целых двадцать минут употреблял эти два термина как синонимы, пока представитель городской администрации не отвёл его в сторону и не спросил, какой именно объект показан на чертежах. Для разных систем действуют разные нормы. Различаются и требования к обслуживанию.
Разница проста. Бассейн для задержания опорожняется между дождями. Накопительный бассейн круглый год сохраняет постоянный водоём. Задержание нужно для регулирования пикового расхода. Удержание обеспечивает регулирование пикового расхода и постоянную очистку воды в водоёме.
Когда нормы требуют задержания стока. Подавляющее большинство муниципальных постановлений требует, чтобы пиковый расход после застройки не превышал пикового расхода до строительства. Для регулирования расхода и нужен бассейн задержания. Он аккумулирует разницу между большим гидрографом после застройки и небольшим расходом до строительства, а затем постепенно выпускает воду. Согласно рекомендациям программы EPA Urban Runoff Low Impact Development, первый смыв следует отводить в течение не менее 24 и не более 72 часов.
Когда нормы требуют удержания стока. Если муниципалитет требует зачёт за сокращение объёма стока, удаление загрязнителей или пополнение запасов подземных вод, потребуется система удержания. Влажные бассейны с постоянными водоёмами обеспечивают осаждение частиц, биологическое поглощение загрязнителей и температурную стабилизацию, которых не добиться в сухом бассейне для задержания стока.
Когда всё становится сложнее. Системы с увеличенным временем задержания занимают промежуточное положение. Как и системы задержания, они полностью опорожняются между дождями, но вода остаётся в них от 12 до 72 часов. Такие системы включают отстойную зону, небольшой водоём и другие элементы, за которые может предоставляться зачёт за очистку воды. В руководстве по передовым методам управления стоком штата Нью-Джерси предусмотрен зачёт за удаление взвешенных веществ (TSS) при задержании стока в течение 12–24 часов; строгое требование в 24 часа не установлено. Это означает, что система с увеличенным временем задержания может удовлетворить требованиям и по регулированию расхода, и по качеству воды в регионе, где такая система признаётся нормами. Если в руководстве штата такую систему называют «усиленным задержанием» или «задержанием для улучшения качества воды», значит, нормативная база учитывает инженерную реальность: эти категории пересекаются.
Меняется и подход к выбору размера. Сухой бассейн для задержания стока нецелесообразно строить, если площадь водосбора меньше 10 акров. Департамент охраны окружающей среды Массачусетса рекомендует предусматривать не менее 4 акров водосборной площади на каждый акр-фут аккумулирующего объёма. При меньшей площади объёма стока недостаточно, чтобы оправдать затраты на землю и строительство поверхностного сооружения. На плотных участках площадью менее 10 акров подземные резервуары для задержания или удержания стока часто целесообразнее, поскольку не занимают поверхность.
Принцип выбора. Нужно только обеспечить соответствие пикового расхода? Подойдёт сухая система или система с увеличенным временем задержания. Требуется удаление взвешенных веществ (TSS) или очистка заданного объёма воды? Нужны накопительный бассейн, система с увеличенным временем задержания, обеспечивающая требуемый зачёт, или подземная система в сочетании с устройством предварительной очистки. На небольших коммерческих участках всё чаще выбирают подземную систему, которая решает обе задачи, вместо того чтобы спорить о типе поверхностного бассейна.
В рекомендациях FEMA отмечается, что конструкции бассейнов выходят из строя во время сильных дождей, если объём стока превышает их проектную вместимость. Сам по себе выбор типа бассейна не решает проблему слишком малого размера. Важно правильно рассчитать гидрологические параметры.
Как рассчитать размеры бассейна для задержания стока (рациональный метод и TR-55)

Большинство ошибок при расчёте размеров связано не с арифметикой, а с выбором неподходящего метода.
В США в практике преобладают два метода: модифицированный рациональный метод и TR-55 (метод кривых стока SCS). Модифицированный рациональный метод применим для участков площадью около 5 акров и меньше. На участках площадью 8 или 10 акров его результаты отличаются от прогнозов TR-55 на 15-25 % — как правило, из-за него размер бассейна получается заниженным. Для участков большего размера, если вам нужен точный расчёт, придётся использовать TR-55 или выполнить полную маршрутизацию гидрографа в HydroCAD или PondPack.
📐 Формула
Модифицированный рациональный метод: Q = C × i × A, где C — коэффициент поверхностного стока, i — интенсивность дождя (in/hr), а A — площадь водосбора (акры). Объём аккумулирования: Vs = (Qi − Qo) × Tc × 60 × 0.5; для соблюдения муниципальных требований применяется коэффициент запаса 1.4x.
| Метод | Допустимый размер участка | Точность | Типичная погрешность | Оптимальное применение |
|---|---|---|---|---|
| Модифицированный рациональный метод | Менее 5 акров | Средняя | ±15-25 % для участков площадью более 5 акров | Небольшие коммерческие участки, быстрый расчёт |
| TR-55 (SCS) | 5-2 000 акров | Высокая | ±5 % при правильном применении | Стандарт для большинства муниципальных проектов |
| Полная маршрутизация гидрографа | Любой размер, сложные условия | Наивысшая | ±2-3% | Крупные участки, критически важная инфраструктура |
| Системы HEC-HMS / HydroCAD | Любой размер | Наибольшее | ±2-3% | Материалы для рассмотрения регулирующими органами |
Рассмотрим работу обоих методов на конкретном примере.
Модифицированный рациональный метод: участки площадью менее 5 акров

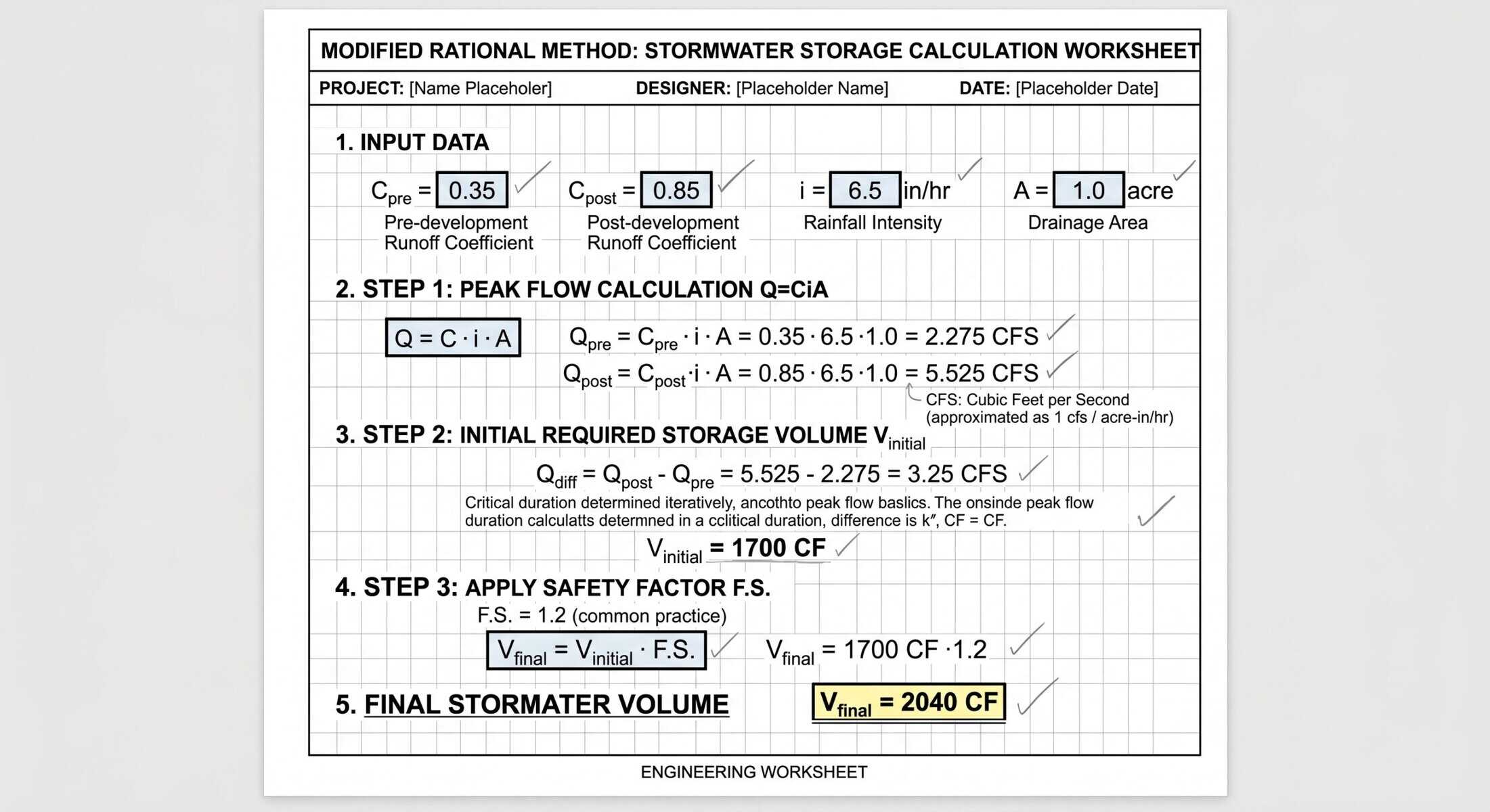

Пример расчёта: коммерческий участок площадью один акр в Хьюстоне, штат Техас; расчётный дождь повторяемостью 100 лет; время концентрации 15 минут. Исходные данные взяты из NOAA Atlas 14 (интенсивность дождя) и стандартной инженерной практики (коэффициенты поверхностного стока).
| Положение в плане | Параметр | Значение | Примечание |
|---|---|---|---|
| Исходные данные | C_pre (коэффициент поверхностного стока до застройки) | 0.35 | Луг или пастбище, исходное состояние |
| Исходные данные | C_post (коэффициент поверхностного стока после застройки) | 0.85 | Коммерческая территория с непроницаемым покрытием |
| Исходные данные | i (интенсивность дождя, 100 лет, 15 минут) | 6.5 in/hr | NOAA Atlas 14, Хьюстон, штат Техас |
| Исходные данные | A (площадь водосбора) | 1.0 акр | Границы системы |
| Исходные данные | Tc (время концентрации) | 15 min | Расчётное допущение |
| Шаг 1a | Qi = C_post × i × A | 0,85 × 6,5 × 1.0 = 5,53 cfs | Пиковый приток после застройки |
| Шаг 1b | Qo = C_pre × i × A | 0,35 × 6,5 × 1.0 = 2,28 cfs | Расчётный расход до застройки |
| Шаг 2 | Vs = (Qi − Qo) × Tc × 60 × 0.5 | (5.53 − 2.28) × 15 × 60 × 0.5 = 1 462 CF | Исходный объём аккумулирования |
| Шаг 3 | Vs × 1.4 (коэффициент запаса) | 1 462 × 1.4 = 2 040 CF | Требуемый итоговый объём аккумулирования |
Именно такой объём аккумулирования должен обеспечивать выпускное сооружение. Это не догадка. Не значение по умолчанию из программы. Это реальные числа, рассчитанные на основе реальных данных.
TR-55 (метод SCS): участки площадью более 5 акров
Для крупных участков (площадью более 5 акров) модифицированный рациональный метод уже не учитывает более продолжительную и сложную форму гидрографа. Метод TR-55 использует единичный гидрограф SCS и следующую зависимость для расчёта объёма аккумулирования:
Vs/Vr = 0,682 – 1.43(qo/qi) + 1.64(qo/qi)^2 – 0.804(qo/qi)^3
Коэффициент 0.682 используется для распределений осадков типов II и III, характерных для большей части востока и центра США. На тихоокеанском северо-западе и побережье Калифорнии для типов I и IA применяется другой коэффициент (0.660). Если скопировать неверное распределение осадков, расчётный объём будет ошибочным на 3-5 %.
Различия на уровне штатов: что требуют местные нормы
Требования к расчётным дождям различаются. В Техасе нет единого требования штата к задержанию стока. Его устанавливают местные муниципалитеты. В Уэзерфорде требуется соответствие пикового расхода для дождей повторяемостью 2, 10 и 100 лет; многие другие города используют сочетание 5, 25 и 100 лет. Перед расчётом обязательно уточните местные нормы.
Геометрия: в руководстве национальной базы данных EPA по передовым методам управления ливневыми стоками Geosyntec сказано, что сухие бассейны практически невозможно строить при площади водосбора менее 10 акров; MassDEP рекомендует не менее 4 акров площади водосбора на каждый акр-фут аккумулирующего объёма. Требования к уклону и высоте борта см. в разделе с нормами Caltrans и штатов.
💡 Совет специалиста
Для участков площадью более 5 акров обязательно сверяйте результаты модифицированного рационального метода с TR-55. Результаты методов расходятся на 15-25 %, причём рациональный метод всегда занижает размер бассейна. Расходы в $800 на инженерный расчёт по TR-55 лучше, чем $32 000 на повторную выемку грунта.
Для участков площадью 1-5 акров подойдёт модифицированный рациональный метод с проверенными местными данными об осадках. Для более крупных участков лучше оплатить расчёт по TR-55 или полную маршрутизацию гидрографа: повторная выемка грунта для увеличения бассейна до нужного размера обойдётся в десять раз дороже дополнительных инженерных расчётов.
Сколько стоит бассейн для задержания стока? (Цены в США на 2026 год)

Именно здесь начинается неприятный разговор: инженеры и подрядчики обычно считают, что поверхностный бассейн всегда дешевле. В смете на строительство сумма выглядит меньше. Да, в первый год. Но не на четвёртый.
Стоимость строительства поверхностного бассейна
По анализу затрат EPA на решения с низким воздействием на окружающую среду, строительство сухих бассейнов обходится примерно в $0.15/CF для крупных объектов и $0.30/CF для небольших. Влажные бассейны для задержания стока стоят около $0.50–$1.00/CF из-за геомембраны для постоянного водоёма, выпускных сооружений и водной растительности.
Основные различия в стоимости связаны с земляными работами. На лёгких грунтах в жилых районах выемка грунта стоит $2,50–$15,00 за CY; вывоз грунта и дополнительные строительные работы обходятся ещё в $8,00–$25,00 за CY. На коммерческих участках с глубокими выемками работы на твёрдой скале обходятся в $25,00–$55,00 за CY.
Стоимость земляных работ зависит от региона и типа грунта. Песчаные грунты от Джорджии до Флоридского выступа стоят $2,50–$6,00 за CY. Из-за глины в Огайо и Индиане цена повышается до $8,00–$15,00 за CY. Скальные выходы в Коннектикуте или Массачусетсе увеличивают стоимость до $30,00–$55,00 за CY ещё до получения разрешения на взрывные работы.
Для примера с объёмом 2 040 CF из раздела о расчёте размеров: аккумулирование при цене $0.30/CF ($612) плюс земляные работы и подготовка площадки ($3 800) обойдутся примерно в $4 400.
Стоимость подземной геоячеистой системы
Подземные системы обходятся дороже на начальном этапе. Стоимость строительства гравийного бассейна для задержания стока составляет $9,00–$13,50 за кубический фут. Арочные камеры стоят $12.50–$17.00/CF. Геоячеистые системы — $8.50–$13.00/CF.
Для объёма 2 040 CF установка геоячеистой системы по средней цене $10.75/CF обойдётся примерно в $21,930.
Упущенная выгода от использования земли: скрытая статья расходов
Для поверхностного бассейна объёмом 2 040 CF с откосами 3:1 по требованиям Caltrans, средней глубиной 4 фута и трапецеидальным поперечным сечением потребуется около 1 020 sf земли (примерно 34 ft x 30 ft). Подземной геоячеистой системе высотой 3 фута, с коэффициентом пустотности 95 %+, для того же объёма потребуется около 716 sf (24 ft x 30 ft). Это на 30 процентов меньше земли; территорию над подземной системой можно использовать для парковки или озеленения.
При стоимости земли около $25 за квадратный фут (используйте фактическую стоимость земли для вашего участка) сэкономленные 304 sf дают около $7 600 полезной площади для застройки.

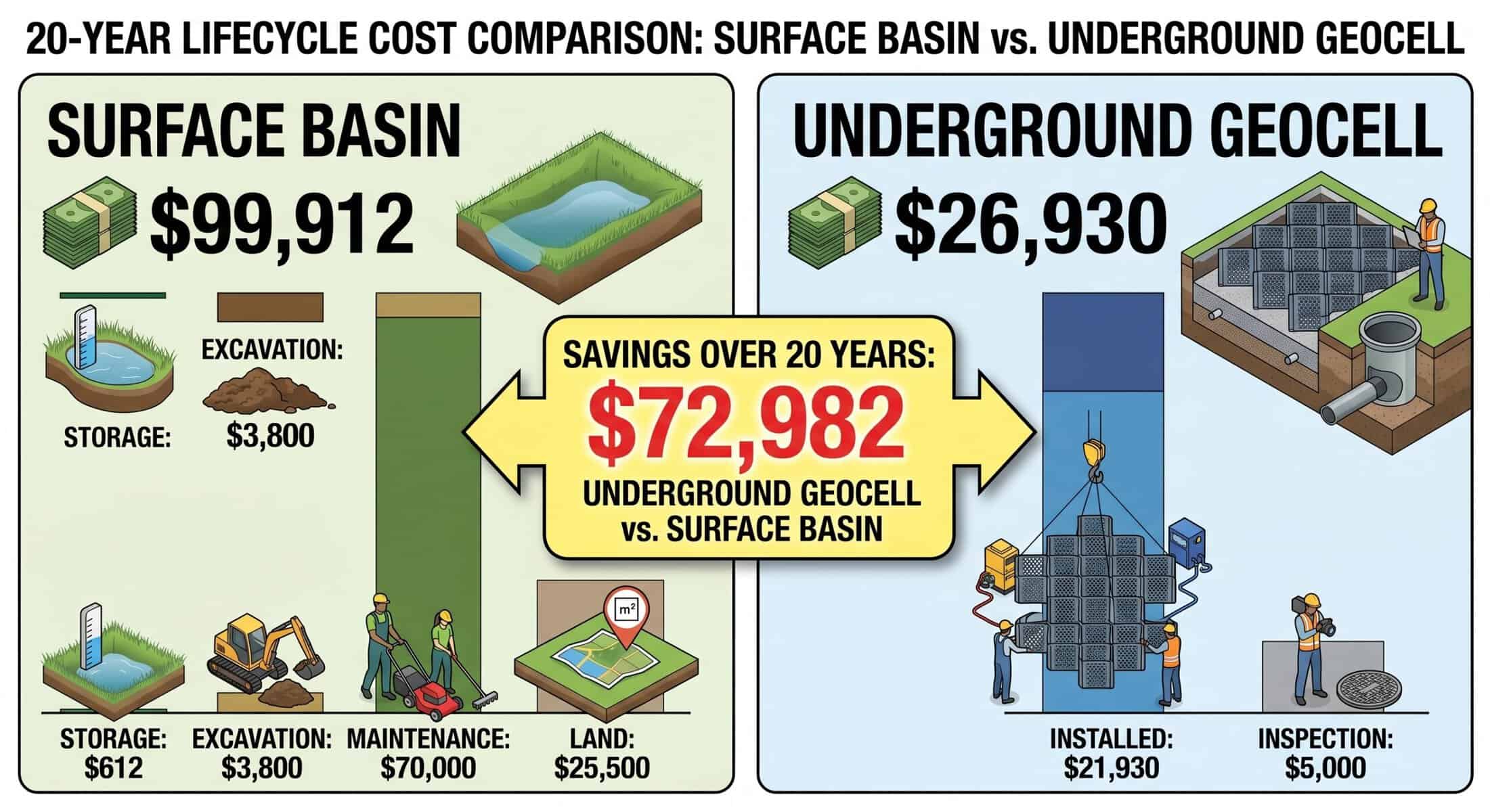

Сравнение стоимости за 20 лет
Заказчик из пригорода Кэти, штат Техас, выбрал открытую накопительную чашу: подрядчик оценил её в $4 400 против $22 000 за подземную геоячеистую систему. Через три года он уже тратил $3 500 в год на покос травы, проверку наносов, очистку выпуска и разбирательство с жалобами на комаров от соседнего торгового центра. К четвёртому году общие затраты на открытую чашу уже превысили затраты на подземную систему за весь 20-летний срок службы.
Сравнение за 20 лет:
| Статья расходов | Открытая накопительная чаша | Подземная геоячеистая система |
|---|---|---|
| Материалы для аккумулирования | $612 | $21 930 (с монтажом) |
| Земляные работы + подготовка площадки | $3,800 | Учтено выше |
| Обслуживание за 20 лет | $70 000 ($3,500/год × 20) | $5 000 ($250/год × 20) |
| Альтернативная стоимость земли | $25 500 (1 020 sf × $25) | $0 (под парковкой/озеленением) |
| Итого за 20 лет | $99,912 | $26,930 |
| Экономия за 20 лет по сравнению с открытой системой | базовый уровень | $72,982 |
Выбирая подземную систему, вы экономите $72 982 за 20 лет. Затраты на монтаж в размере $21 930 ($4 412 для открытой системы) окупаются к 4-му году благодаря экономии на обслуживании и возврату стоимости земли.
⭐ Главное
Подземное регулирование стока окупается за 4 года и позволяет сэкономить $73 000 за 20 лет. На любом коммерческом участке площадью менее 10 acres это более дешёвый вариант, если учесть обслуживание и альтернативную стоимость земли.
А разница в цене $17 500, которую вы увидели в первый день? За 20 лет эксплуатации объекта система окупилась на $73 000.
Подробнее о стоимости подземных систем регулирования ливневого стока разных типов — арочных камер, гравийных оснований и геоячеистых модулей — читайте в нашем полном руководстве по ценам в США.

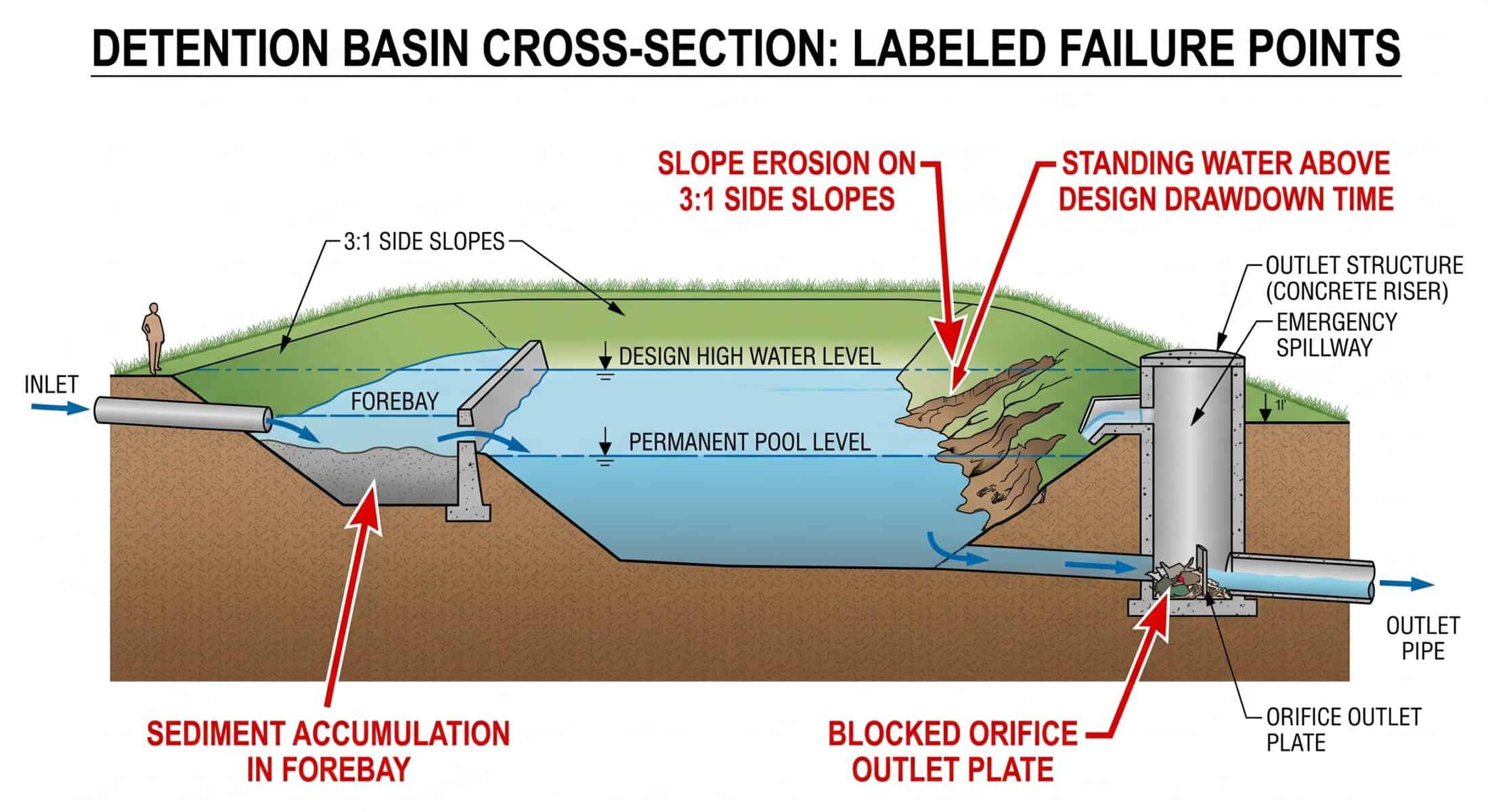

Распространённые проблемы накопительных чаш для ливневых стоков и способы их решения

Сооружение построено, прошло проверку и выглядит исправным первые 2 года. Затем начинают звонить представители ТСЖ. В июле — жалобы на комаров. Ребёнок чуть не утонул в стоячей воде, оставшейся после ливня на прошлой неделе. Выпуск наполовину забит наносами, и никто не хочет заниматься его очисткой.
Это не исключительные случаи. Это типичные причины отказа открытых систем регулирования ливневого стока, о которых нужно знать заранее: понимание этих проблем повлияет на выбор требований к системе.
Комары: проблема проектирования или обслуживания?
Жалобы на комаров обычно связаны с тем, что из-за плохого обслуживания в чаше остаётся стоячая вода и через две недели после дождя. Это проблема. Но утверждение, что накопительные водоёмы для ливневых стоков — естественные рассадники комаров, неверно.
Комар может пройти полный водный цикл развития всего за 7 to 10 дней… хотя в зависимости от вида и температуры он может длиться от 4 дней до 4+ недель (FSU/UF IFAS Extension). В правильно спроектированном сооружении с надлежащим водоотведением, которое опорожняется за 48 часов, просто не остаётся достаточно стоячей воды для размножения комаров. Проблема не в проектировании, а в отложенном обслуживании, из-за которого вода остаётся после того, как уже должна была уйти.
Чтобы решить проблему, нужно подобрать выпускное сооружение, обеспечивающее требуемое понижение уровня воды за 48 часов, и осматривать его после каждого сильного ливня. Засорённая пластина с отверстием может быстро превратить соответствующую требованиям систему в рассадник комаров.
Накопление наносов и сроки очистки от них
Наносы начинают скапливаться в каждой открытой чаше с первого дня… так и должна работать система. Проблема — потеря вместимости: если наносы занимают более 25 % глубины чаши, вы теряете 1 четверть проектного объёма аккумулирования. На участке с большим поверхностным стоком или в водосборной площади с постоянным строительством интервал очистки от наносов в 10 лет может сократиться до 1 to 3 лет (о затратах см. раздел «Обслуживание» ниже).
⚠️ Предупреждение
Если наносы превышают 25 % проектной глубины, ваша система, рассчитанная на 100-летний период повторяемости, незаметно начинает работать как система с периодом повторяемости 25 лет. Без очистки вместимость снижается на 3-5 % в год. Проводите измерения ежегодно — не дожидайтесь жалоб от ТСЖ.
ТСЖ или округ: кто отвечает за обслуживание
В большинстве округов США постановления о ТСЖ возлагают ответственность за обслуживание на объединение собственников, а не на округ (Homeowner Management Services). Если не проводить обслуживание, последствия могут быть серьёзными: сосед, чьё имущество затопило из-за заиления выпуска, может предъявить иск о возмещении ущерба, а не просто пожаловаться на неудобства.

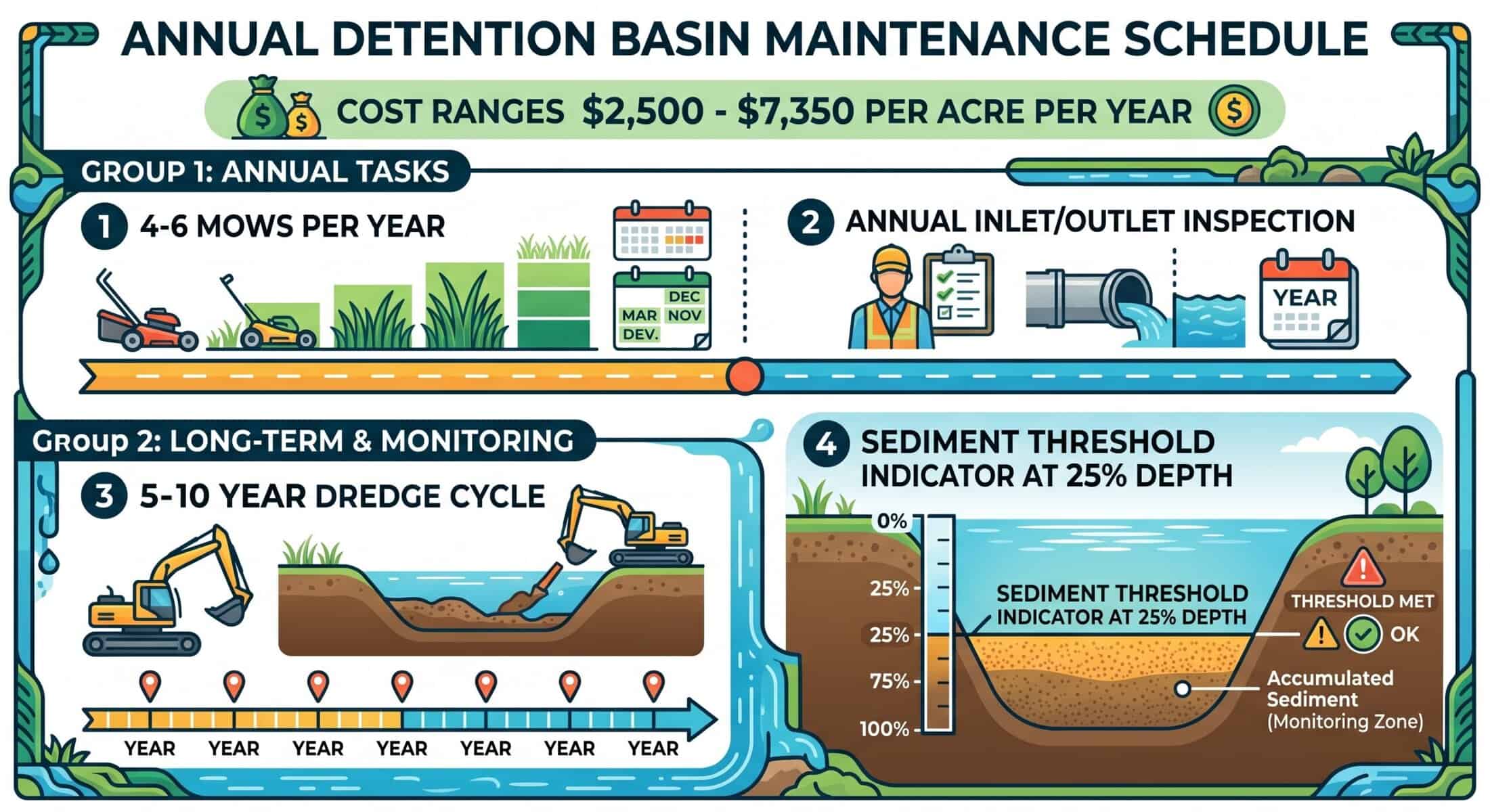

Обслуживание накопительной чаши для ливневых стоков: как выглядит график работ

Обслуживание — это не один осмотр и один телефонный звонок в год. Это программа работ, и пропуск отдельных этапов приводит к последствиям быстрее, чем накапливаются наносы.
Контрольный список ежегодного осмотра и график покоса
После любого сильного погодного явления нужно осмотреть все чаши и провести официальный ежегодный осмотр впускных и выпускных сооружений. Проверьте эрозию у впуска, наличие наносов в отверстии выпуска и использование аварийного водосброса (последнее означает, что расчётная пропускная способность при проектном дожде достигается чаще, чем вы ожидали).
Контрольный список ежегодного осмотра:
✅ Контрольный список
- ☐ Визуально осмотреть впуск, выпуск и аварийный водосброс после ливня
- ☐ Измерить толщину слоя наносов (отметка — 25 % проектной глубины)
- ☐ Проверить, нет ли засоров отверстия выпуска или стояка
- ☐ Проверить откосы с уклоном 3:1 на эрозию и размывы
- ☐ Убедиться, что время понижения уровня воды на выпуске соответствует проектным требованиям
- ☐ Косить растительность на откосах 4-6 раз в год (после ливней)
- ☐ Задокументировать результаты осмотра и запланировать ремонт в течение 30 дней
Косите растительность на откосах 4-6 раз в год (разумеется, после ливней). Немедленно устраняйте эрозию. Размыв откоса с уклоном 3:1 приведёт к разрушению сооружения при следующем ливне.
Очистка от наносов: когда проводить, как часто и сколько это стоит
В обычных условиях удалять все наносы нужно каждые 5 to 10 лет; при активном строительстве интервал сокращается до 1 to 3 лет. Иными словами, ориентируйтесь на порог в 25 % глубины: измеряйте ежегодно и удаляйте наносы, когда их слой достигнет 25 % проектной глубины (SCS Storm), независимо от календарного года.
Ежегодное обслуживание стоит от $2 500 до $7 350 за acre; стоимость выездного осмотра составляет от $150 до $1 000+ в зависимости от размера участка (LawnStarter, 2026). Очистка от наносов требует дополнительных затрат на мобилизацию техники. Если откладывать работы достаточно долго, вместимость чаши будет снижаться на 3 to 5 % в год. Так, чаша объёмом 2 040 CF потеряет от 600 до 1 000 CF всего за 10 лет. Вы заплатили за систему с расчётным периодом повторяемости 100 лет, а к 8-му году эксплуатируете систему с периодом повторяемости 25 лет.
Застройщик из пригорода Колумбуса, штат Огайо, пропустил первые два ежегодных осмотра новой чаши. За 18 месяцев входное отверстие передней секции заилилось, и её вместимость сократилась на 40 %: на расположенной выше по течению строительной площадке не установили средства защиты от эрозии. Срочная очистка от наносов обошлась в $14 000 — почти в четыре раза дороже двух ежегодных осмотров.
Кто оплачивает обслуживание чаши: ТСЖ, владелец или округ
В большинстве юрисдикций США постановления о ТСЖ устанавливают, что за обслуживание отвечает объединение собственников, а не округ. Включите требования к обслуживанию в строительную документацию и проверьте, что у ТСЖ есть её копия. Сооружение для ливневых стоков, рассчитанное на очистку от наносов раз в 10 лет, не будет работать по проекту в течение 5 to 10 лет, если ТСЖ считает, что «это проблема округа».
Федеральные нормы и нормы штатов для чаш регулирования стока
Требования к регулированию ливневого стока различаются в разных юрисдикциях, и слова «я проектировал это в Огайо» не заменят проверку местного руководства по водоотведению перед подачей разрешительной документации. Ниже приведена практическая справка по юрисдикциям, которые чаще всего вызывают у инженеров головную боль.
| Юрисдикция | Норматив / руководство | Требования к понижению уровня воды | Откос / запас по высоте | Ключевое правило |
|---|---|---|---|---|
| FEMA (федеральный уровень) | P-2181 | Не применяется (основное внимание уделяется снижению риска наводнений) | Не применяется | В накопительных водоёмах с постоянным уровнем воды — 1-3 % площади водоотведения; для земляных работ на заболоченных землях требуется разрешение 404 |
| Ohio EPA | Руководство по дождевой воде и освоению земель | Понижение уровня воды за 24 часа | Не указано | < 50% объёма за первые 8 часов — важна форма кривой |
| Caltrans (Калифорния) | Руководства по качеству ливневых вод | Полное понижение уровня воды за 96 часов | Откосы 3:1, запас по высоте 2-ft | В редакции руководства 2020+ уклон исправлен с 4:1 на 3:1 — проверьте актуальную редакцию |
| NJDEP (Нью-Джерси) | Руководство BMP | 12-24 часа для зачёта TSS, максимум 72 часа | Не указано | Задержание стока в течение 12 часов засчитывается в показатель TSS, если достигнуты целевые показатели по загрязнителям |
| Филадельфия | Руководство PWD по управлению ливневыми стоками | Неприменимо | Неприменимо | Для участков уплотнённой застройки, где открытые сооружения непрактичны, обязательно использовать подземные системы |
| Техас | Единого стандарта для всего штата нет | Требования различаются по городам | Различаются | Перед расчётом размеров запросите местное руководство с критериями водоотведения |
Расчётные дожди не унифицированы. В Техасе нет общештатного требования к системам регулирования стока — требования устанавливаются на местном уровне. В Уэзерфорде требуется обеспечить соответствие пикового расхода для дождей с периодами повторяемости 2, 10 и 100 лет; во многих других городах используют сочетание 5, 25 и 100 лет. Перед расчётом размеров проверьте местные нормы.
Примечание по геометрии: согласно руководству Geosyntec National Stormwater BMP Database Manual, практически невозможно строить сухие чаши для водосборных площадей менее 10 acres; MassDEP рекомендует не менее 4 acres площади водоотведения на каждый acre-foot аккумулирующего объёма.
Если вы оцениваете, соответствует ли подземная система местным нормам для участков с ограниченной площадью под открытые сооружения, узнайте, как инфильтрационные модули и модульные системы обеспечивают выполнение требований к подземному аккумулированию ливневых стоков.
Часто задаваемые вопросы
При регулировании стока вода сбрасывается в промежутках между дождями; при удержании ливневого стока в чаше круглый год сохраняется постоянный водоём. Обе системы предназначены для снижения пикового поверхностного стока, но удержание стока также обеспечивает очистку воды за счёт осаждения и биологического поглощения загрязнителей, чего не может обеспечить сухая чаша для регулирования стока.
Да. В FEMA P-2181 регулирование ливневого стока названо одной из наиболее эффективных мер снижения риска наводнений за счёт регулирования пикового расхода: сооружение принимает волну стока и выпускает воду контролируемым образом. Если наносы или засорение выпуска уменьшают вместимость, проектные характеристики ухудшаются.
Нет. Речь не об открытой чаше. Однако многоуровневую или подземную систему можно построить под парковкой, предусмотрев смотровые люки. Срок службы полиэтиленовой или HDPE-системы, рассчитанной на 50 to 100 лет, обеспечивает тот же объём аккумулирования, что и открытая система.
Сухие чаши (опорожняются за 24-48 часов и одновременно служат открытым общественным пространством) и чаши с увеличенным временем задержания стока (12-72 часа, с передней секцией и небольшим постоянным водоёмом для зачёта очистки воды), накопительные водоёмы с постоянным уровнем воды и подземные системы (арочные камеры, гравийное основание или геоячеистый модуль), используемые при отсутствии свободной площади на поверхности.
ТСЖ: объединение собственников, а не округ. Общественная полоса отвода (ROW): местная служба водоотведения. Коммерческая недвижимость: владелец согласно условиям разрешения на сброс ливневых стоков.
В тех, за которыми плохо ухаживают, — да. В правильно спроектированном сооружении с надлежащим водоотведением, которое опорожняется за 48 часов, не остаётся стоячей воды на протяжении 7 to 10 дней, необходимых комарам. Проблема в засорённом выпуске, а не в проектировании.
Для открытых сооружений — 50+ лет; снижение вместимости без очистки от наносов может потребовать значительной перепланировки рельефа через 20-30 лет; для подземных геоячеистых систем проектный срок службы составляет 50 + лет, очистка от наносов не требуется.
Источники
[1] Агентство по охране окружающей среды США. «Городской поверхностный сток: низкоинтенсивное развитие». EPA.gov.
[2] FEMA. «FEMA P-2181: Руководство для домовладельцев по модернизации зданий для защиты от наводнений». FEMA.gov, 2021.
[3] Ohio EPA. «Руководство по дождевой воде и освоению земель». Ohio EPA, 2014.
[4] Caltrans. «Руководства по качеству ливневых вод». Департамент транспорта Калифорнии.
[5] Департамент охраны окружающей среды Нью-Джерси. «Руководство по передовым методам управления ливневыми стоками штата Нью-Джерси». NJDEP.
[6] Департамент водоснабжения Филадельфии. «Руководство по управлению ливневыми стоками». PhillyWater.
[7] Департамент энергетики и охраны окружающей среды Коннектикута. «Руководство по качеству ливневых стоков». Департамент охраны окружающей среды Коннектикута.
[8] FSU/UF IFAS Extension. «Биология комаров». Институт продовольственных и сельскохозяйственных наук Университета Флориды.
Об AQUA RainWater Solutions
AQUA RainWater Solutions производит модульные ячеистые блоки для дождевой воды, системы регулирования стока для установки на небольшой глубине и решётки для укрепления грунта. Мы помогаем с конфигурацией продукции, проверкой партий, экспортной упаковкой, контролем погрузки и документацией на продукцию.
