Rejilla de alta resistencia para entradas de grava & potreros de caballos

Elimine el lodo y las roderas con nuestro pavimento permeable de HDPE fácil de instalar. Diseñado para mejorar el drenaje y controlar el lodo, fija la grava y ofrece soporte de carga para camiones en estacionamientos, patios agrícolas y caminos de acceso.

  • Instalación de hasta 5,000 sq ft/day (≈465 m²/day)
  • Capacidad de carga: 500 kPa (≈10,440 lb/ft²)
  • Vida útil: 10+ años
  • Resistente a UV • ciclos de congelación–deshielo • amoniaco
  • HDPE reciclable • paneles reutilizables

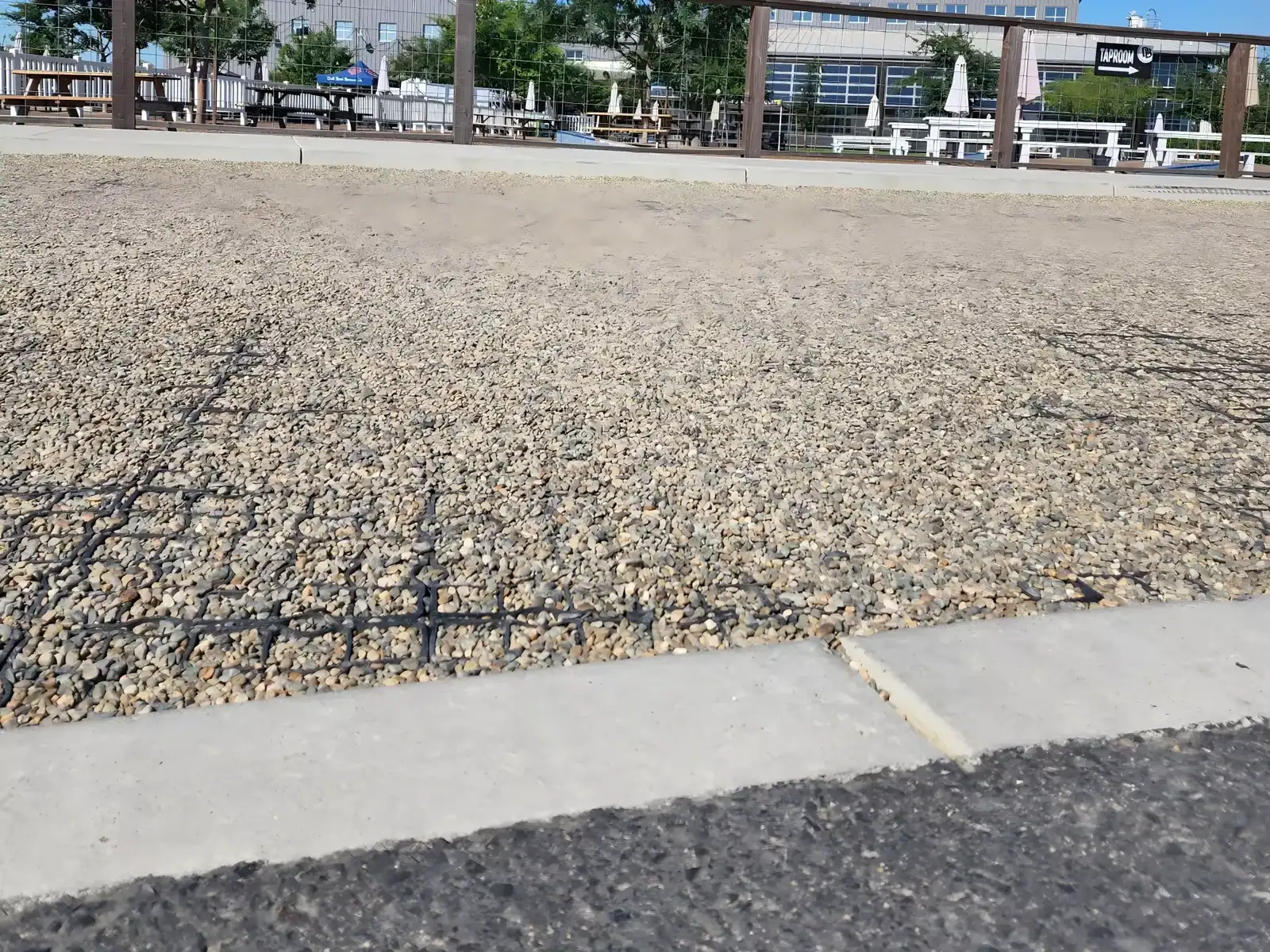

Instalación de rejilla de alta resistencia para estabilizar una entrada de grava
Qué es

Una rejilla alveolar interconectable que estabiliza terrenos blandos y lodosos. Los paneles se unen por los cuatro lados para formar una superficie continua y duradera, ideal para pavimento permeable y refuerzo del terreno.

Cómo funciona

Las celdas y los canales bajo la rejilla conducen el agua vertical y lateralmente para un drenaje rápido. La superficie texturizada ofrece resistencia al deslizamiento y distribuye las cargas.

Dónde se utiliza

Potreros para caballos, accesos, áreas de lavado, pistas, estacionamientos, caminos de acceso, andadores y caminos temporales: donde el lodo, las roderas o el hielo sean un problema.

Especificaciones técnicas

ElementoARW-GG38ARW-GG50
Tamaño del módulo500 × 500 × 38 mm (19.7″ × 19.7″ × 1.5″)500 × 500 × 50 mm (19.7″ × 19.7″ × 2.0″)
Cobertura por módulo0.25 m² (≈ 2.69 ft²)
MaterialPolietileno de alta densidad (HDPE), estabilizado contra UV y reciclable; resistente al amoniaco
Peso unitario1.5 kg (3.3 lb) por módulo2.0 kg (4.4 lb) por módulo
ConexiónInterconexión segura en cuatro lados con nervaduras reforzadas
Capacidad de carga200 t/m² (≈ 1,960 kN/m², ≈ 285 psi)
Capacidad de carga – rellena con grava≥ 500 t/m² (≈ 710 psi) – con relleno de grava compactada
Temperatura de operación−40 °C a +120 °C (−40 °F a +248 °F)
Textura de la superficieRejilla redondeada, texturizada y antideslizante, diseñada para ofrecer apoyo seguro en condiciones húmedas o con hielo
Subbase recomendadaSubbase de agregado compactado
Relleno recomendadoPolvo de trituración o piedra triturada de ¾″
EmbalajeMódulos preensamblados y paletizados

Comparación de desempeño

CaracterísticaRejilla AQUA de HDPE para estabilización del terrenoGrava tradicionalRejilla plástica convencional
Capacidad de carga200 t/m² (≈ 1,960 kPa, ≈ 285 psi, ≈ 41,770 lb/ft²)≈ 5 t/m² (≈ 50 kPa, ≈ 7 psi, ≈ 1,025 lb/ft²)≈ 15 t/m² (≈ 150 kPa, ≈ 22 psi, ≈ 3,070 lb/ft²)
DrenajeCompleto, vertical & lateralDeficiente, propenso a roderasModerado
Velocidad de instalaciónHasta 5,000 sq ft/day (≈ 465 m²/day)≈ 1,000 sq ft/day (≈ 93 m²/day)≈ 2,000 sq ft/day (≈ 186 m²/day)
Vida útil10+ años3–5 años5–7 años
Resistencia al deslizamientoSuperficie texturizada y antideslizante para un apoyo seguroSuperficie sueltaParcial
Resistencia a la intemperieUV, congelación–deshielo, amoniacoLimitadaMedia
SostenibilidadHDPE reciclable, paneles reutilizablesAlta pérdida de material y escurrimientoRecuperación parcial del material
MantenimientoMínimoRenivelación frecuenteModerado

Cómo instalar

  • Limpie & nivele
    Retire materia orgánica, lodo y agua estancada. Forme una pendiente transversal de ~1–2% para el drenaje. Compacte la subrasante hasta lograr una superficie firme.
  • Planifique la dirección
    Marque líneas y niveles terminados. Planifique bordes y cortes. Alinee la dirección de interconexión (“linked”) con la colocación o el relleno para obtener un desempeño óptimo.
  • Inicie la instalación
    Comience desde un borde recto y fijo. Oriente las pestañas en la dirección de colocación, use un mazo para unirlas, mantenga las hileras rectas y recorte al tamaño necesario.
  • Rellene & compacte
    Rellene con arena, polvo de piedra o grava fina en dos capas. Compacte al ras de la rejilla (evite un sobrellenado >3–5 mm). Reponga material después del uso inicial si es necesario.
  • Acabado superficial (opcional)
    Coloque césped, siembre o cubra con agregado (por ejemplo, piedra triturada). Riegue y proteja hasta que se establezca (~4–6 semanas para el césped).

Nota: interconexión alineada + dirección de relleno = montaje más rápido, juntas más firmes y acabado más uniforme.

Guía de instalación de rejilla interconectable para estabilización del terreno: nivelación de la subbase, colocación de paneles y relleno con grava para un drenaje estable
